今、現場で必要とされていること

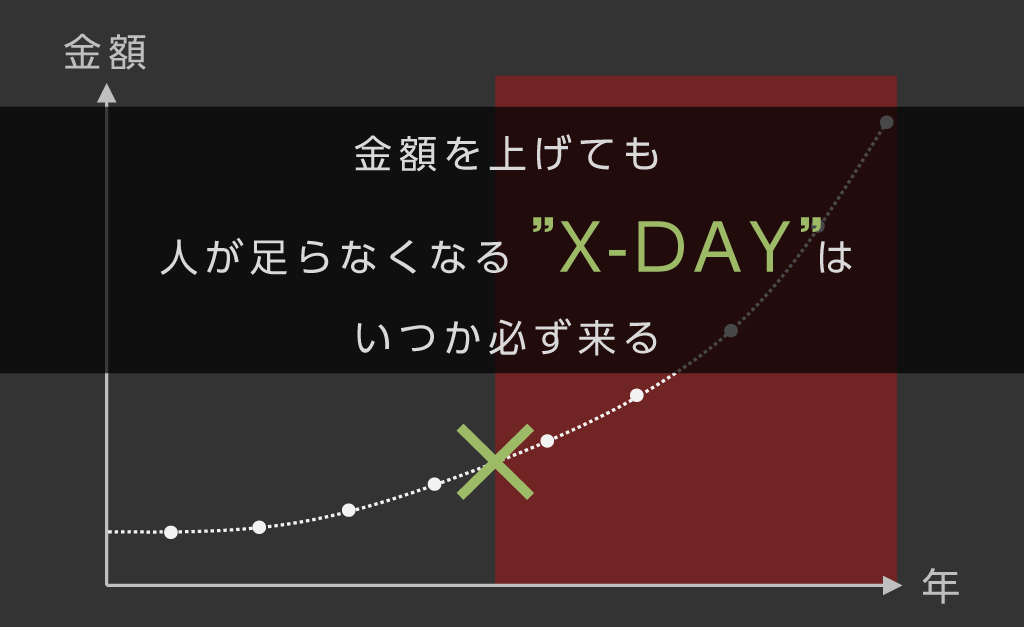

"X-DAY"はやってくる。人手不足の時代に対応する、革新的な建設技術
[Polyuse Oneの特徴] 現場打ちに代わる新たな選択肢

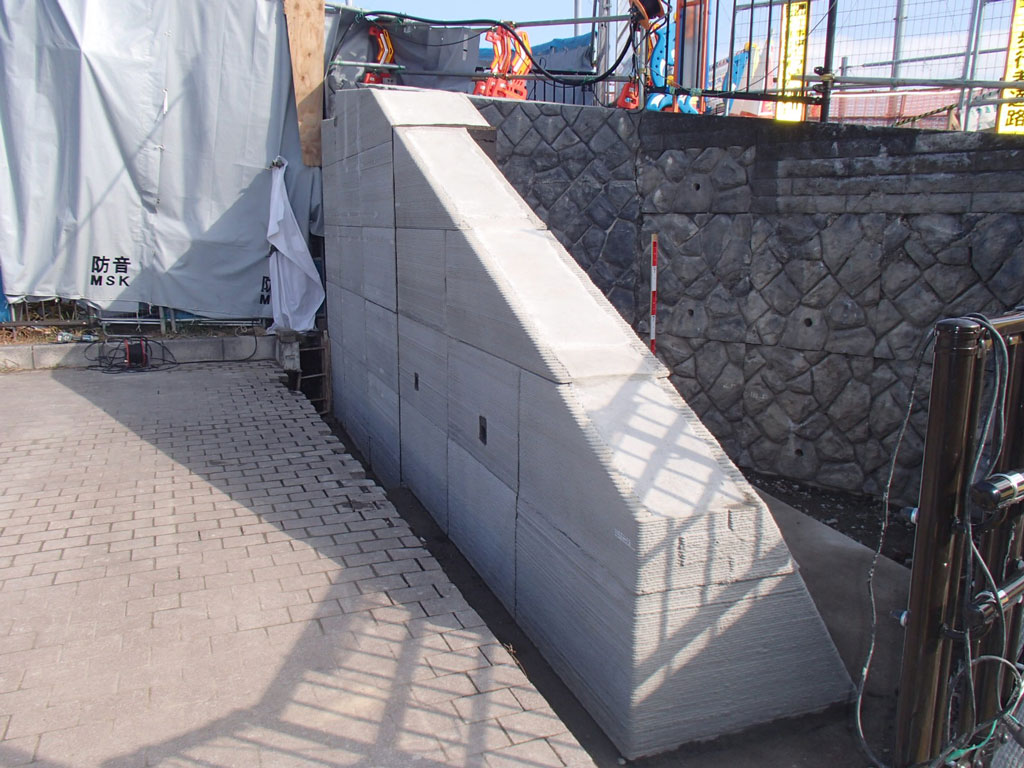

建設現場をDXで革新する、Polyuse Oneという第3の工法

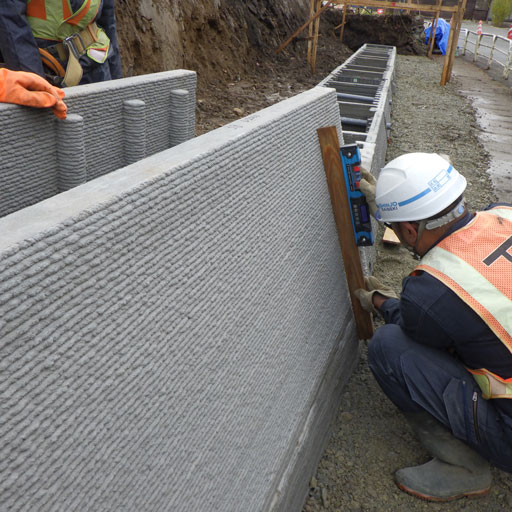

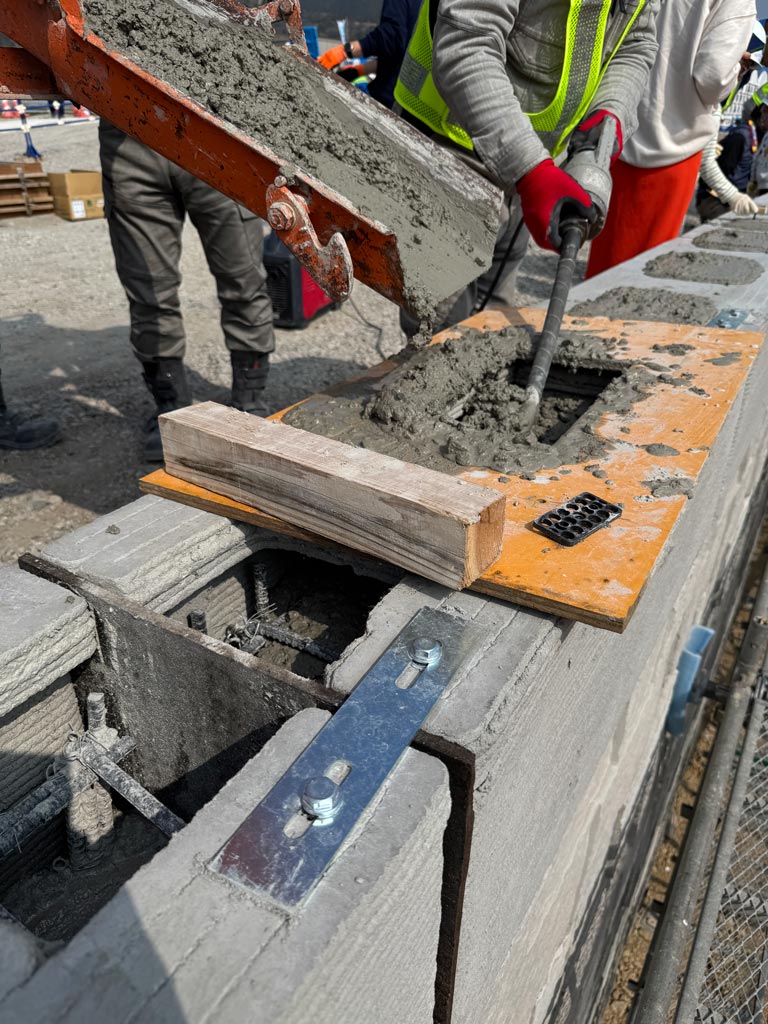

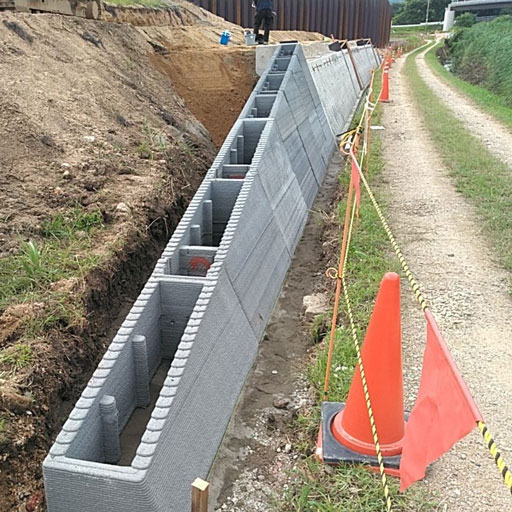

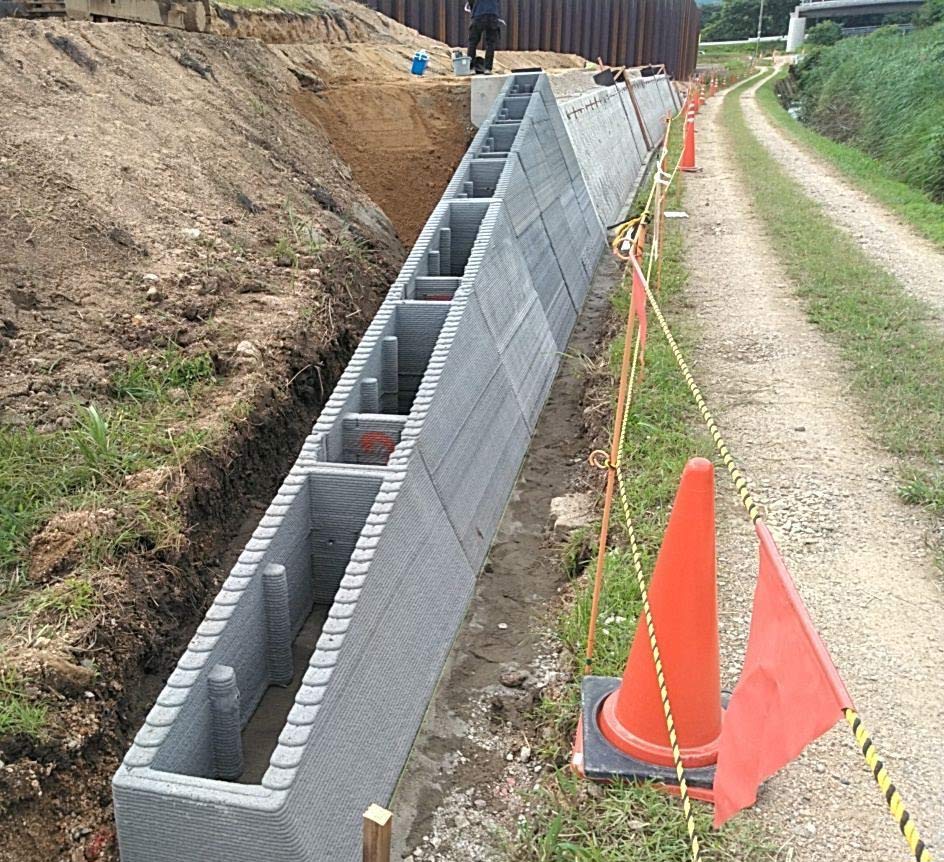

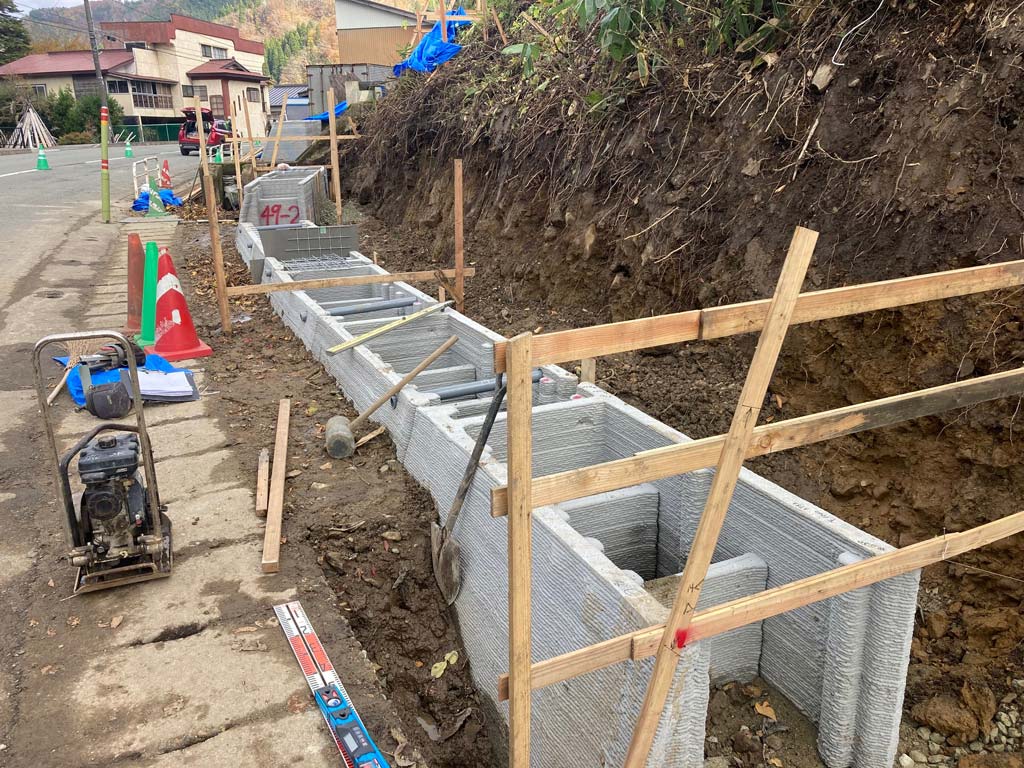

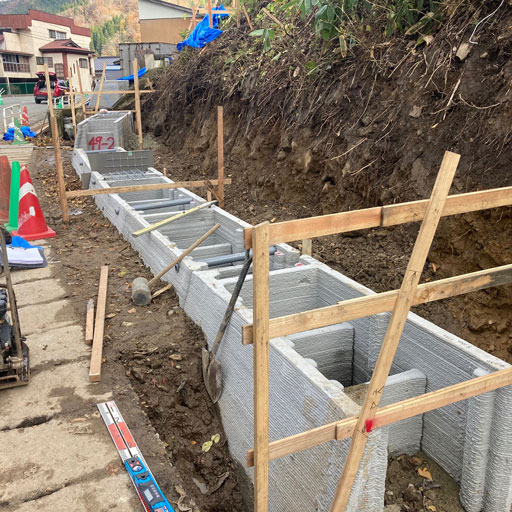

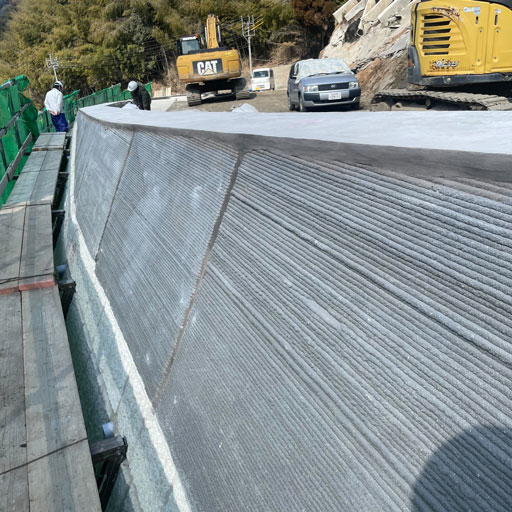

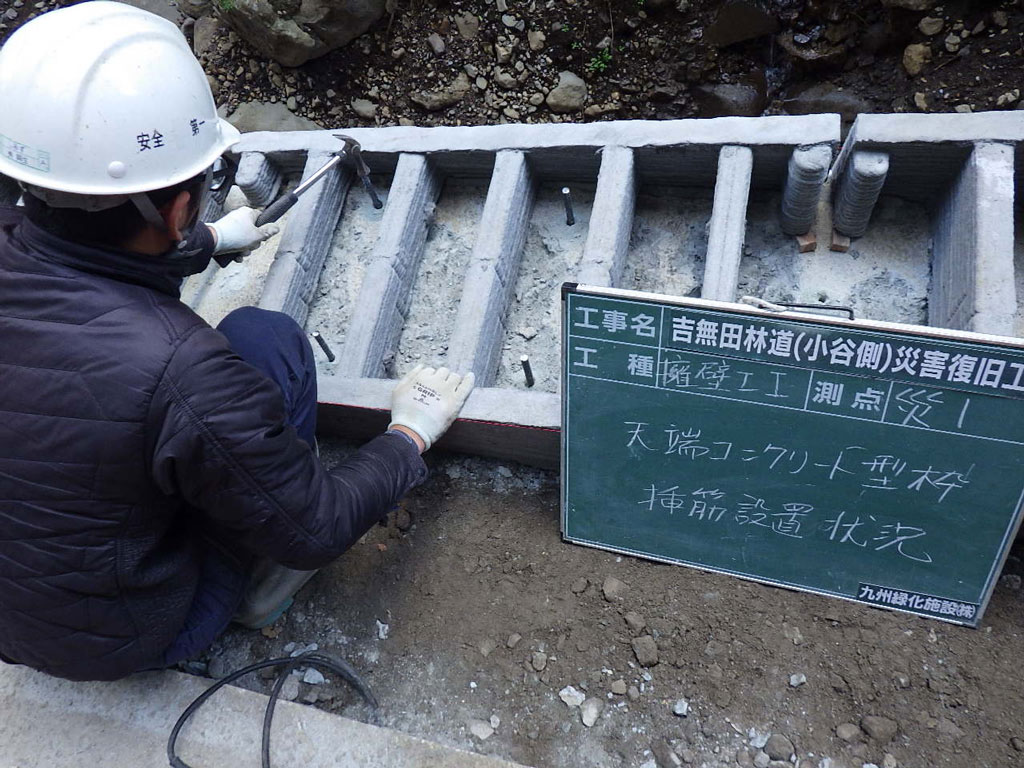

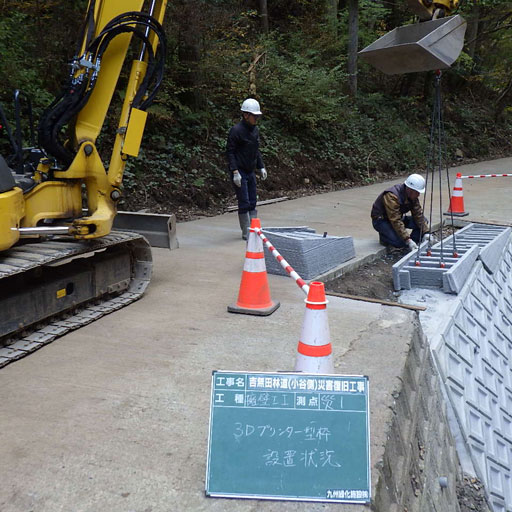

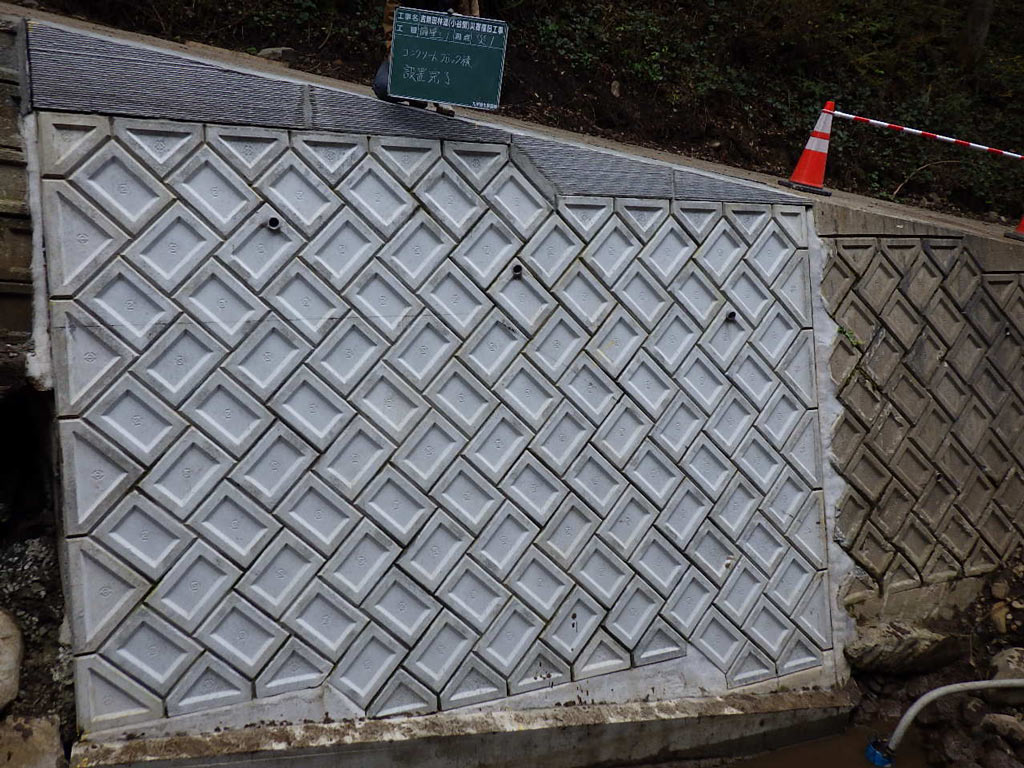

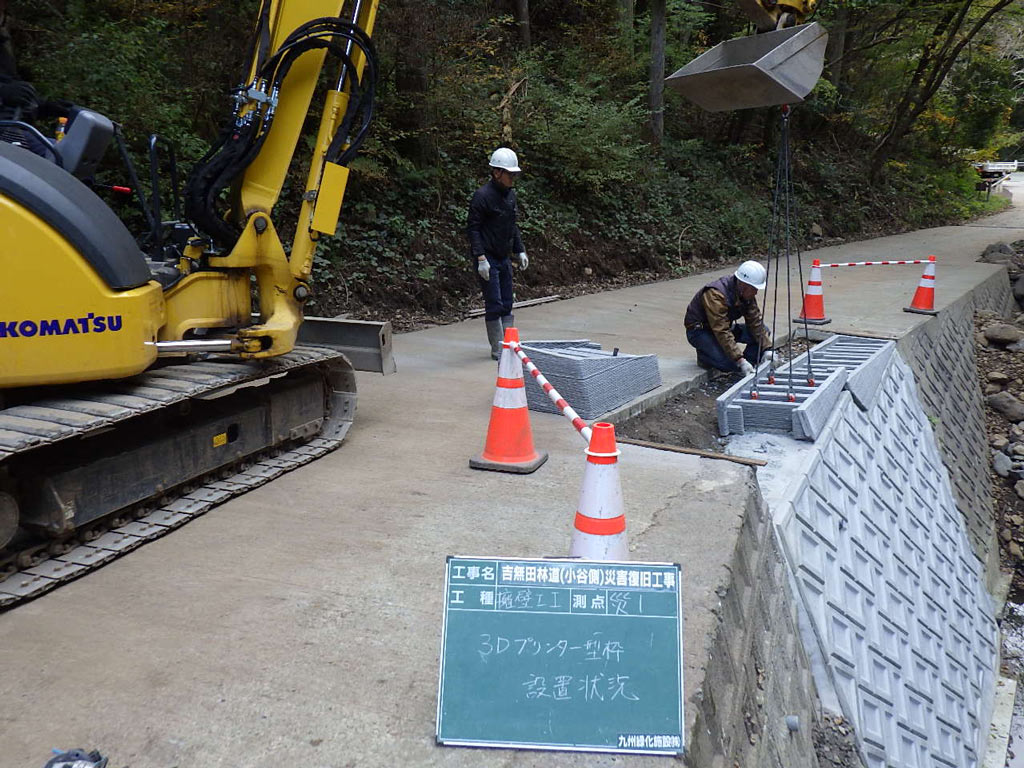

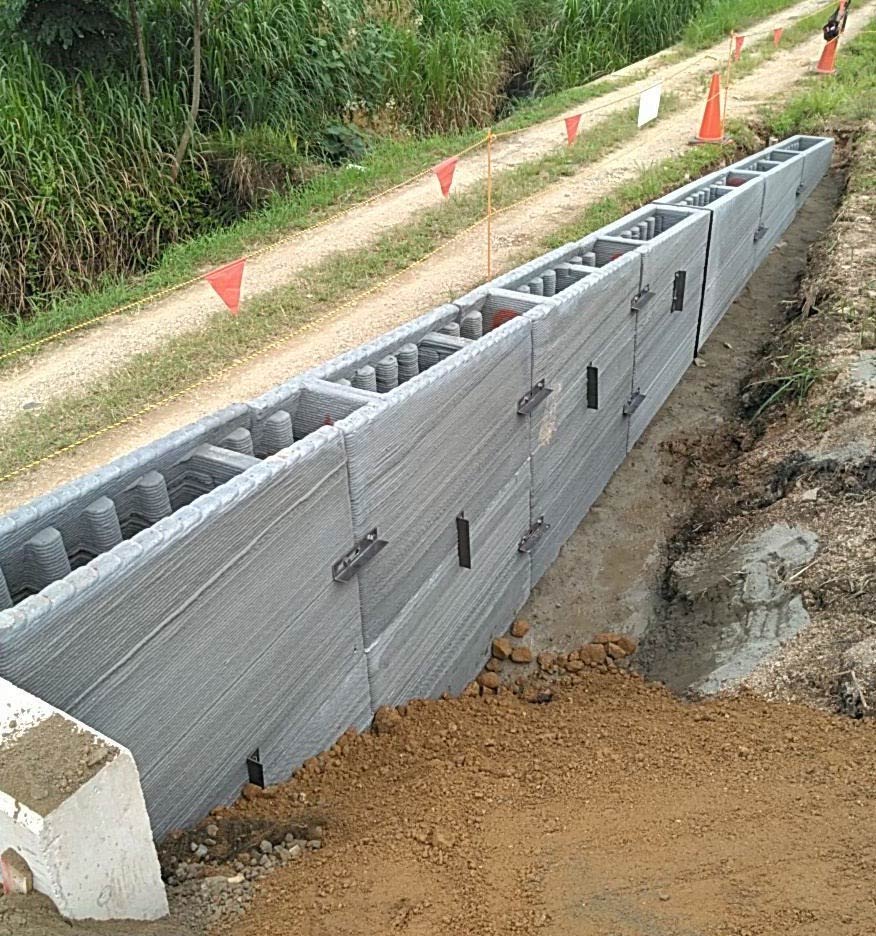

重力式擁壁の捨て型枠をプリントしている様子(※中部地方整備局発注工事)
第1の工法
現場打ち(職人作業)

- メリット
- 現場の状況に合わせて柔軟に対応可能
- 洗練された美しいデザインを実現
- デメリット
- 熟練職人が必要
- 人手不足の影響大
- 工期が長い
- 型枠の組立・解体が必要
第2の工法
プレキャスト(工場生産)

- メリット
- 工期短縮と効率化
- 品質の均一化
- デメリット
- 設計変更が困難
- 運搬コスト大
- 形状の制限あり
- 重機による設置が必要
第3の工法

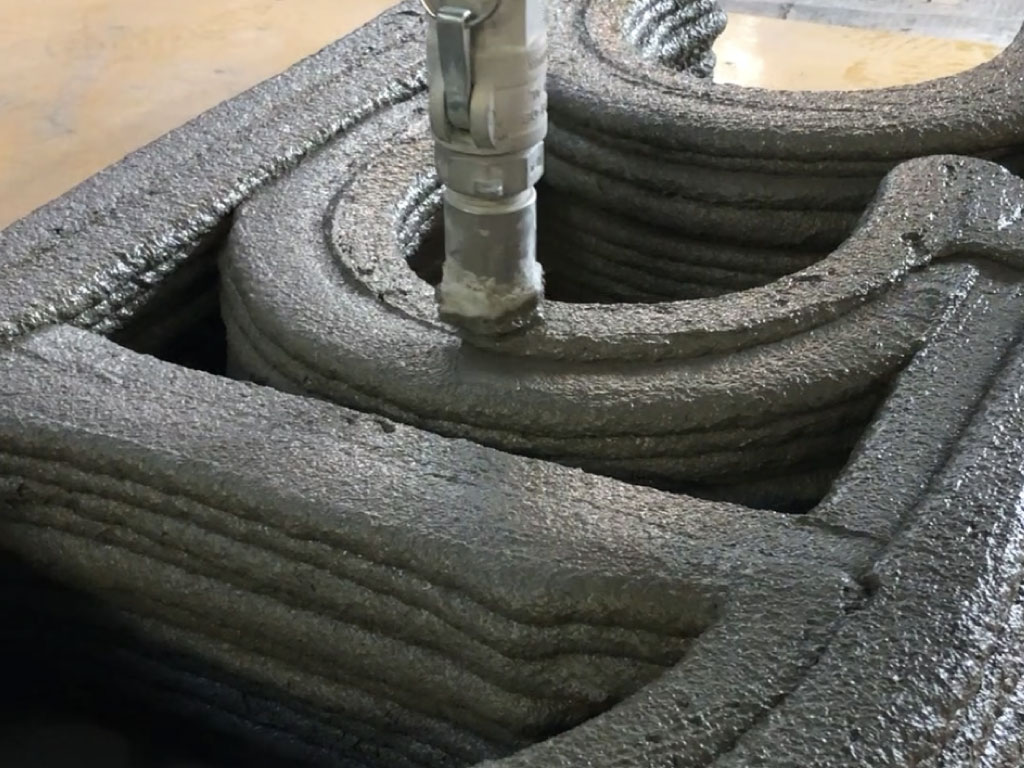

Polyuse One(建設用3DCP)

- メリット
- 圧倒的な工期短縮
- 大幅な省人化

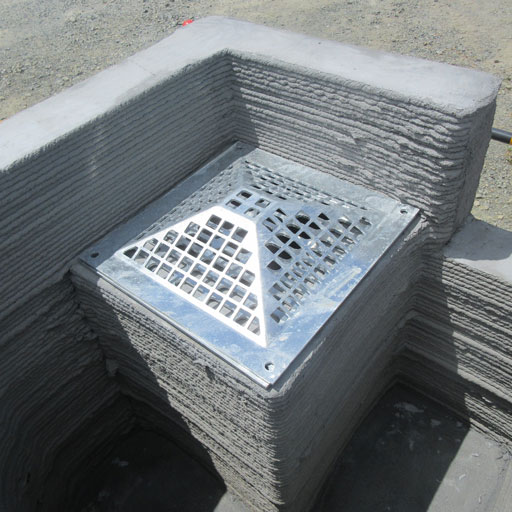

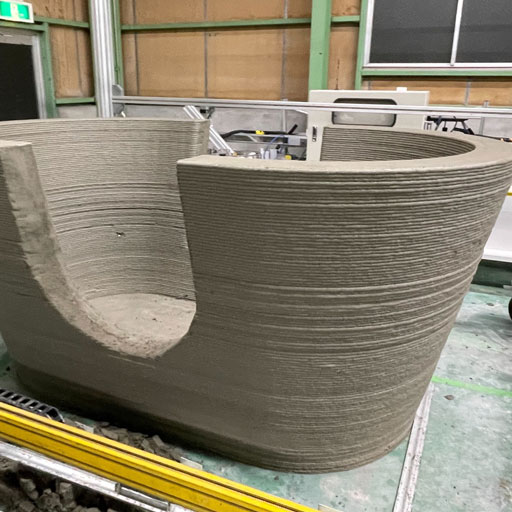

- 特殊形状も対応可
- 設計変更に柔軟に対応
- 環境に配慮
- 現場打ち・プレキャストとも親和性が高く、それぞれのメリットを生かしたハイブリッド施工が可能
従来工法とPolyuse Oneとの融合により、建設現場は新たなステージへ。
最適な棲み分け:既存の鉄製型枠(プレキャスト)で製造可能な形状は生産効率の観点からプレキャストを優先し、
現場特有の複雑形状や工期制約がある箇所に3DCPを活用することで、最大の効果を発揮します。
[活用効果] Polyuse Oneの評価と優位性
新技術情報提供システムNETISの推奨技術に選出
+
適用工事の国土交通大臣賞受賞による更なる評価へ

新技術(3DCP)と従来工法の比較(NETIS 活用効果評価より)

工期短縮

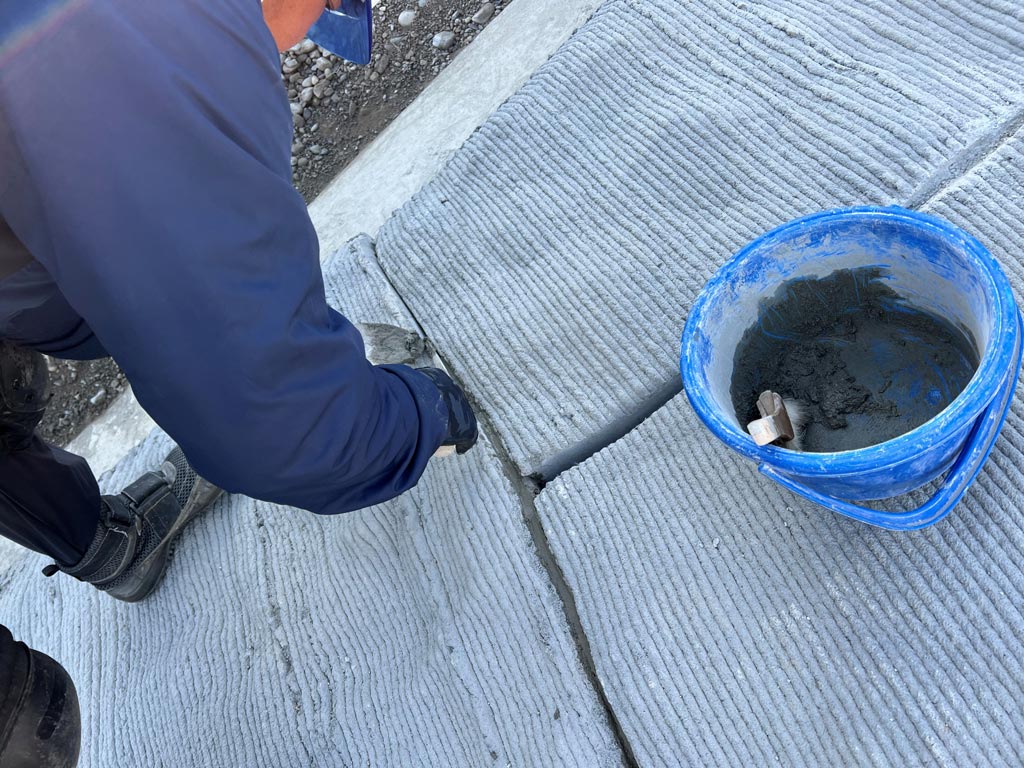

在来工法と比較すると、型枠の組立・脱型作業や、足場の組立・撤去作業などが不要になります。そのため、圧倒的な工期短縮効果を発揮します。
- 最重要評価項目
施工性(省人化)
機械で特殊形状の構造物や残存型枠の造形ができる事から、大幅な省人化を図る事が可能です。更に、型枠工事や足場工事を省略する事もできるため専門職人の確保が不要になります。
- 最重要評価項目
環境配慮
型枠廃材が発生せず、残コンクリートも削減できます。表面の積層模様が生態系に好影響を与える可能性もございます。苔や水草が付着し、生態系の破壊を抑えられるという研究結果が発表されています。

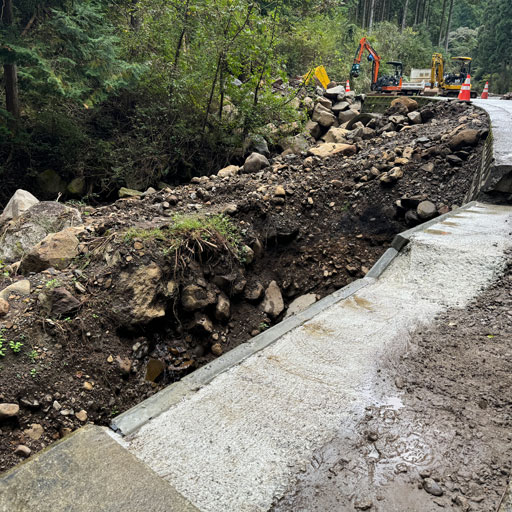

近隣配慮
工期短縮効果により、騒音期間や交通規制の期間を短くすることができます。近隣の方への負担軽減にも大きく寄与できる技術です。
安全性確保
省人化が叶えば、人が介在する場面が減少し、人身事故のリスクを低減することができます。危険な作業を機械に任せることで、より安全な施工環境を実現します。
コスト削減
型枠工事、足場工事の省略により、材料費と人件費を大幅に削減。工期短縮による間接費の削減効果も期待できます。
[工期と費用] タイムパフォーマンス・コストパフォーマンスの飛躍的向上

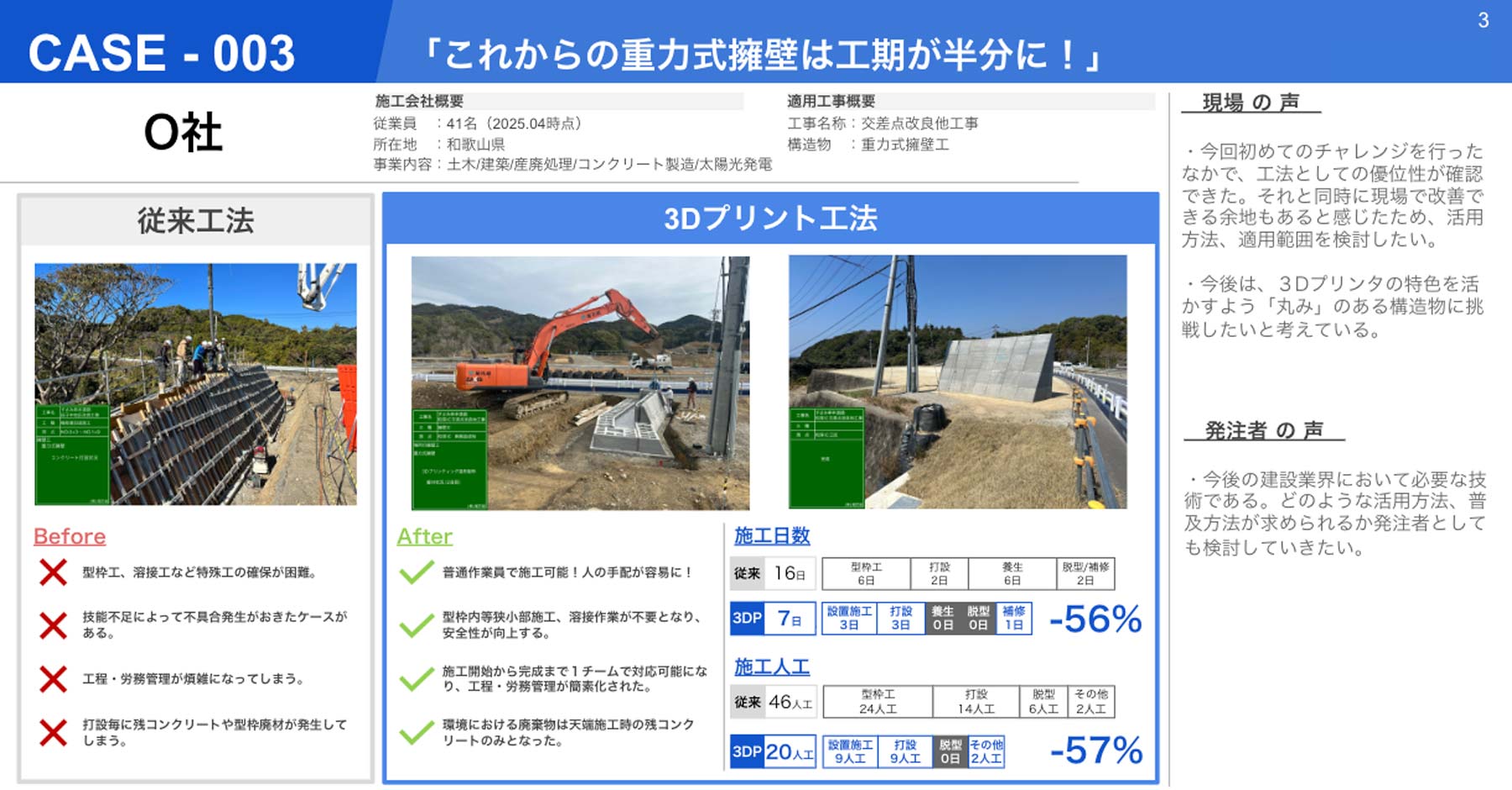

従来工法と3DCPとの日数・コスト比較サンプル(階段施工の例)
| 従来工法 | 31日 |
| 砕石(均しCON) | 1日 |
| 型枠 | 3日 |
| 打設 | 3日 |
| 養生 | 21日 |
| 脱枠 | 3日 |
| 3DCP | 4日 |
| 砕石(均しCON) | 1日 |
| 打設 | 2日 |
| 設置 | 1日 |
3DCP適用の場合、従来工法に比べ14日(82.35%)削減できる

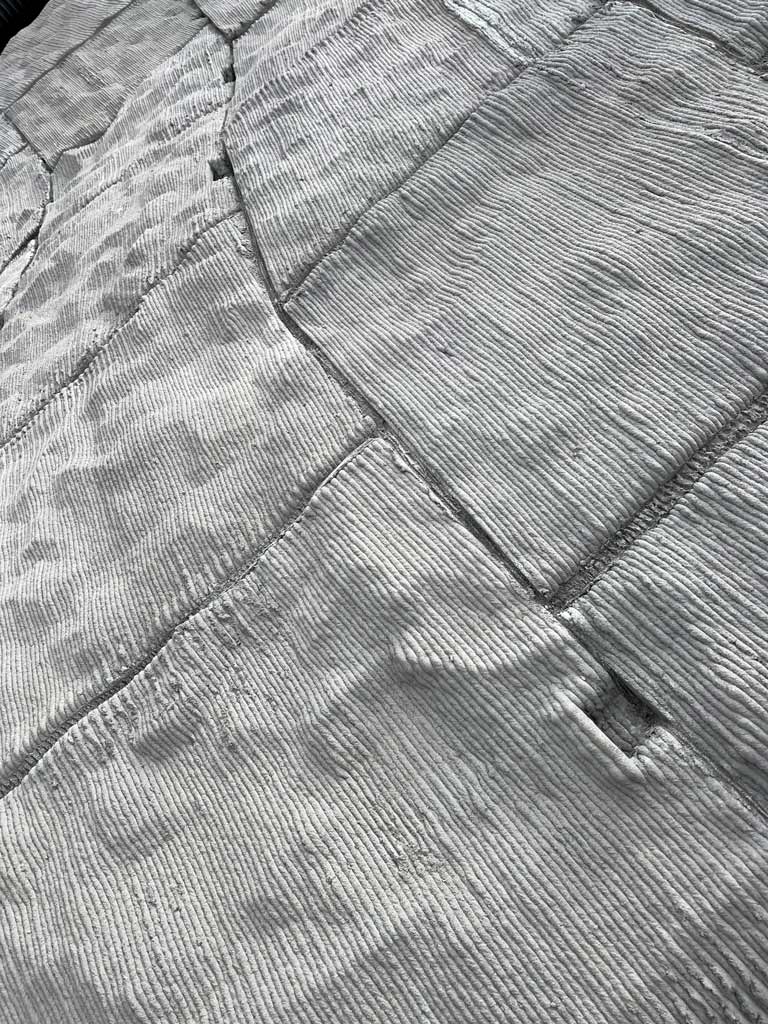

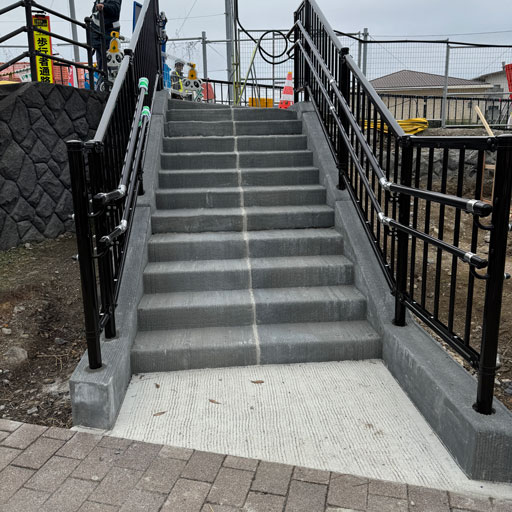

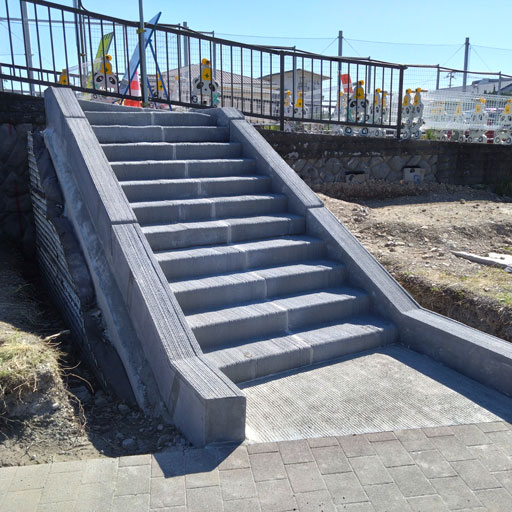

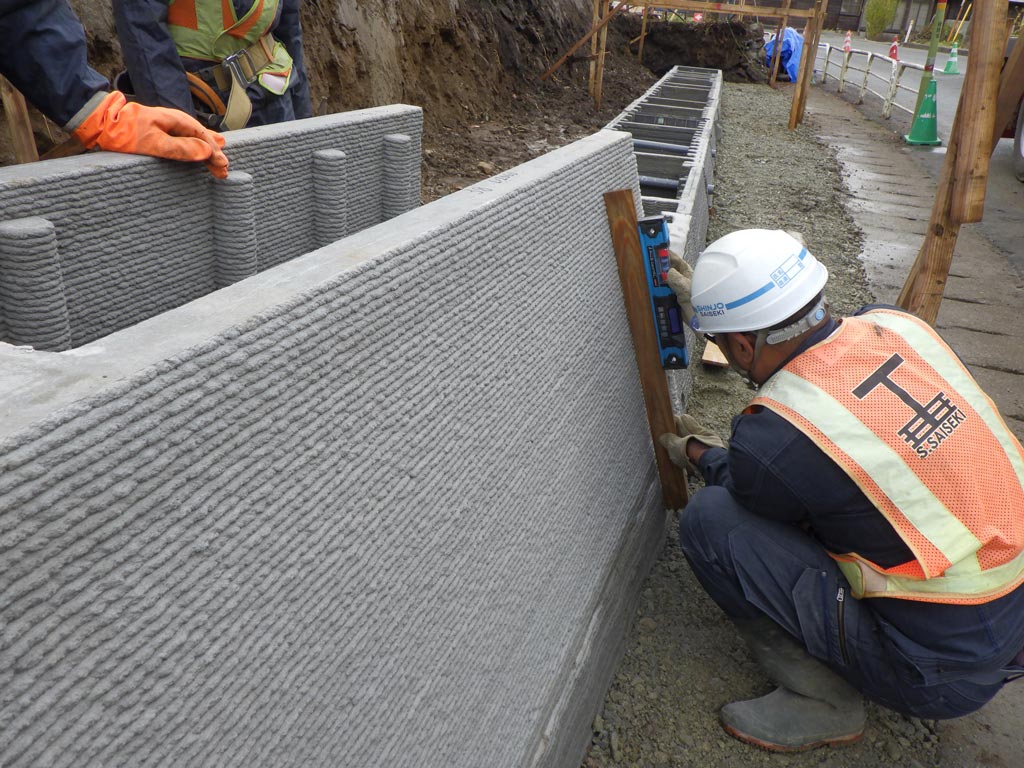

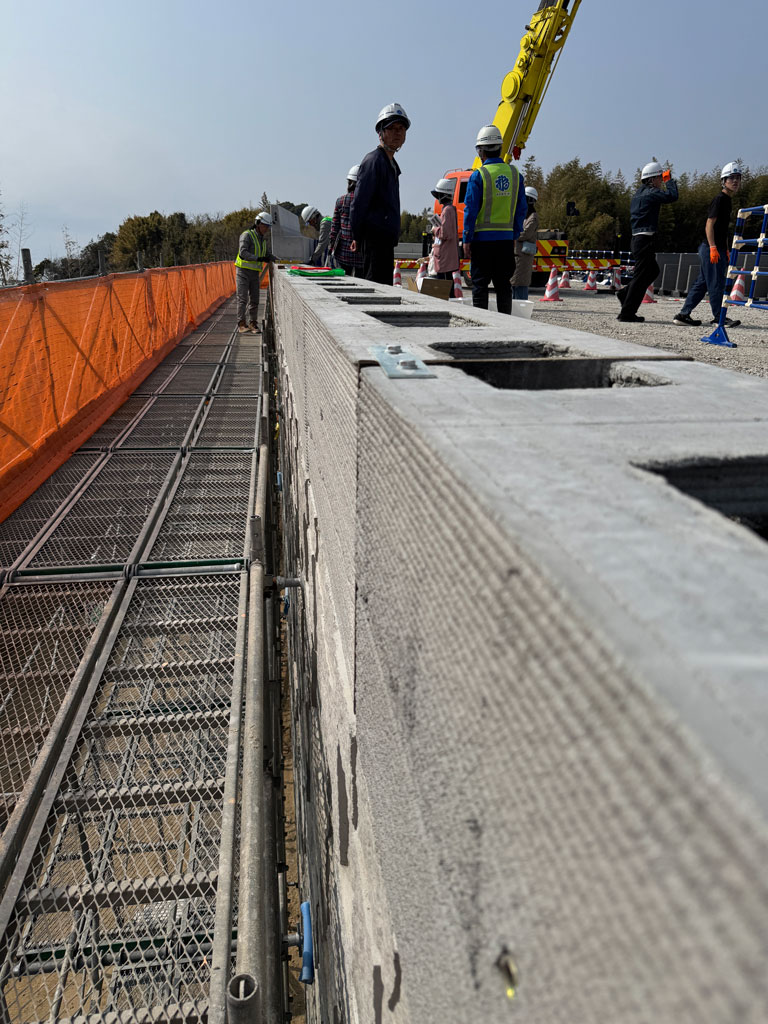

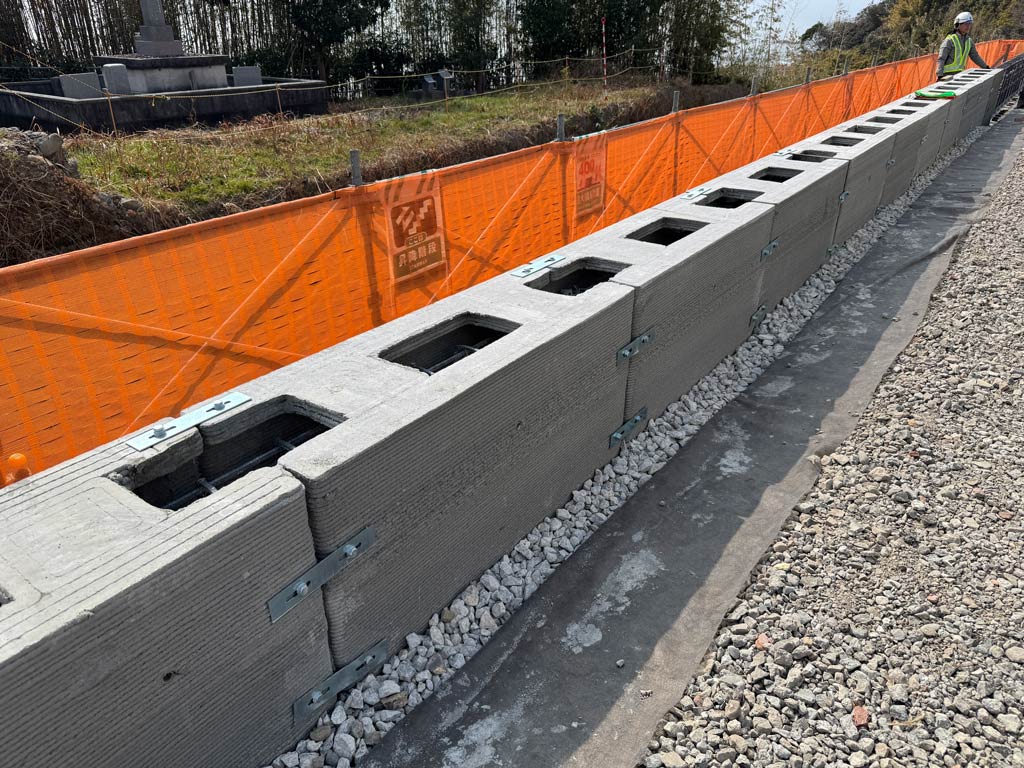

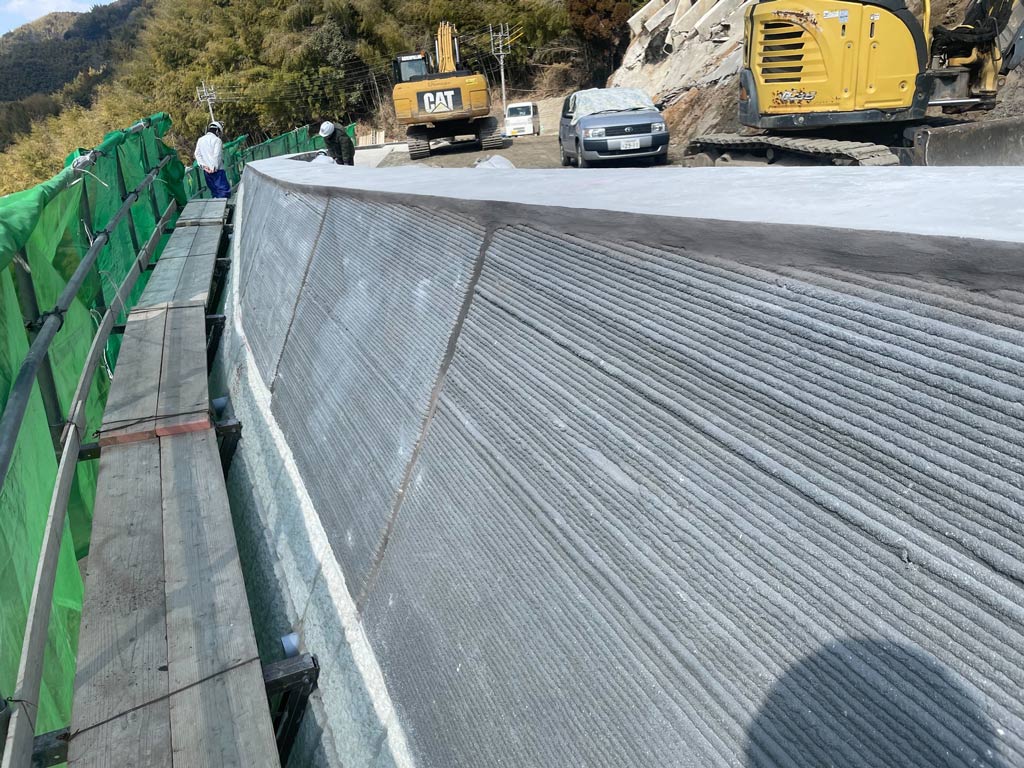

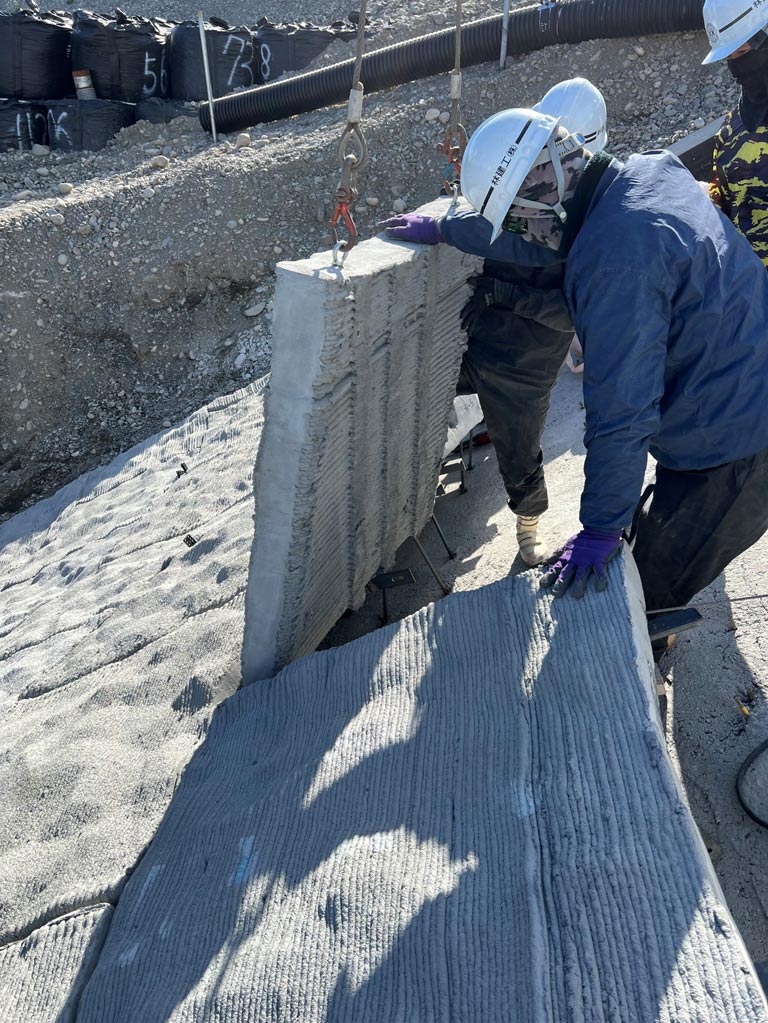

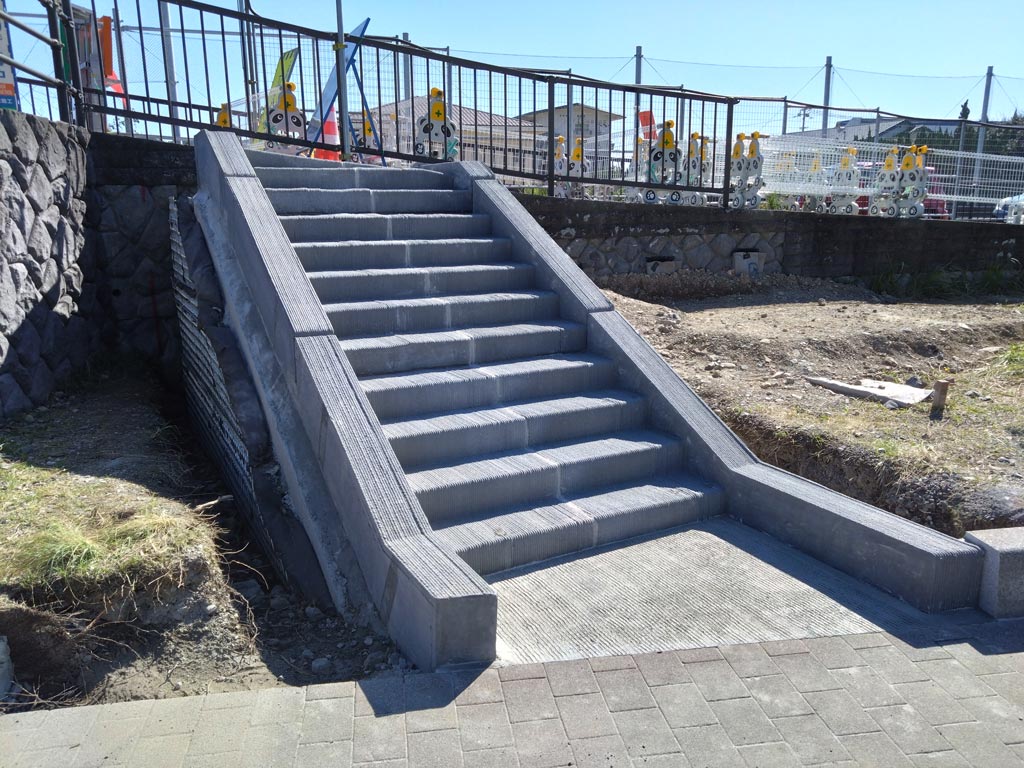

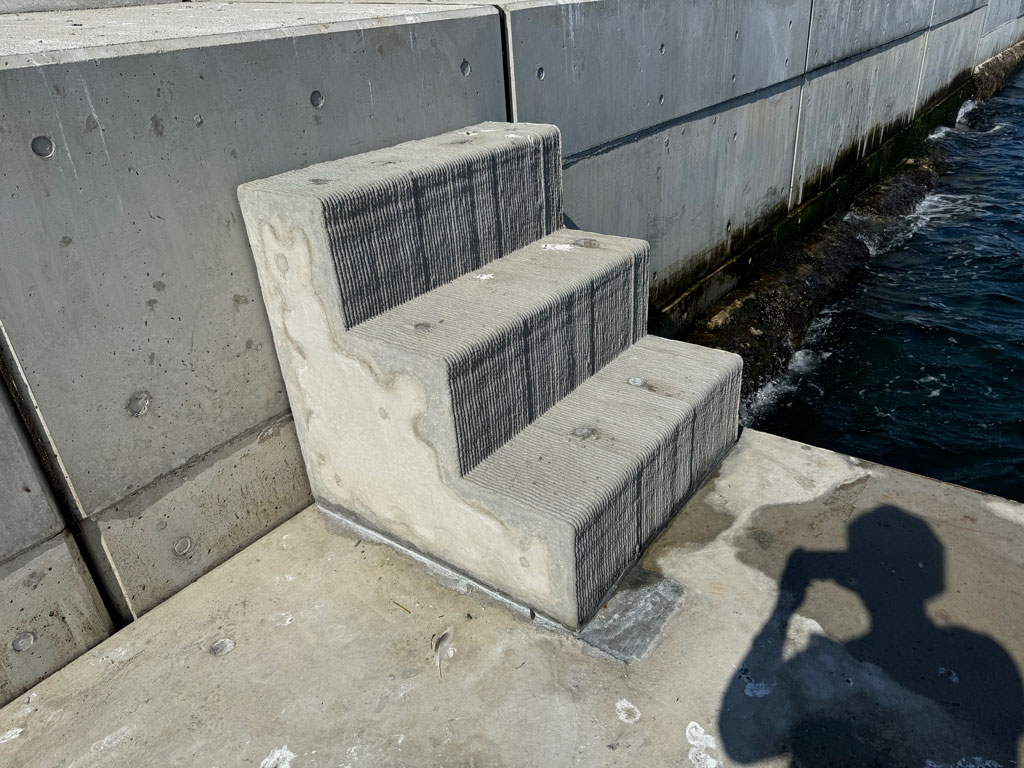

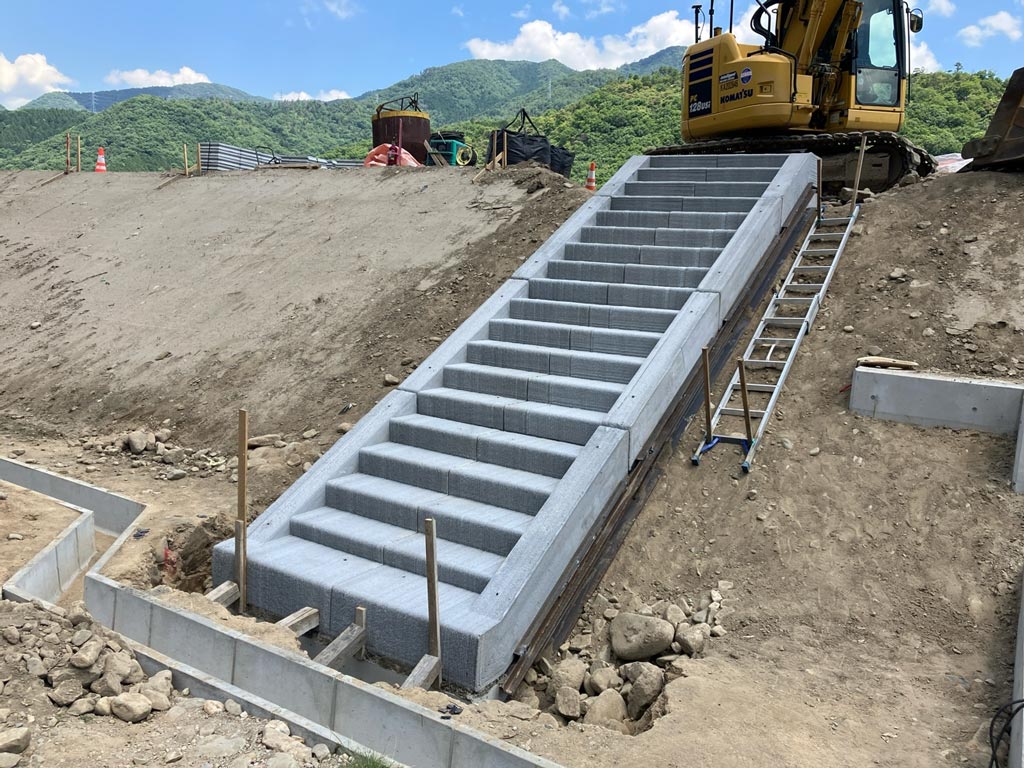

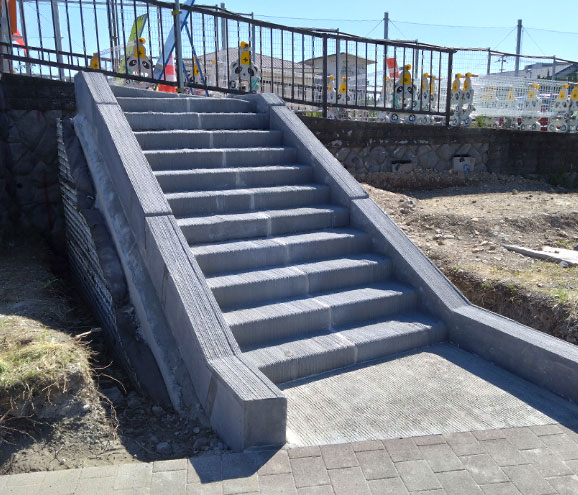

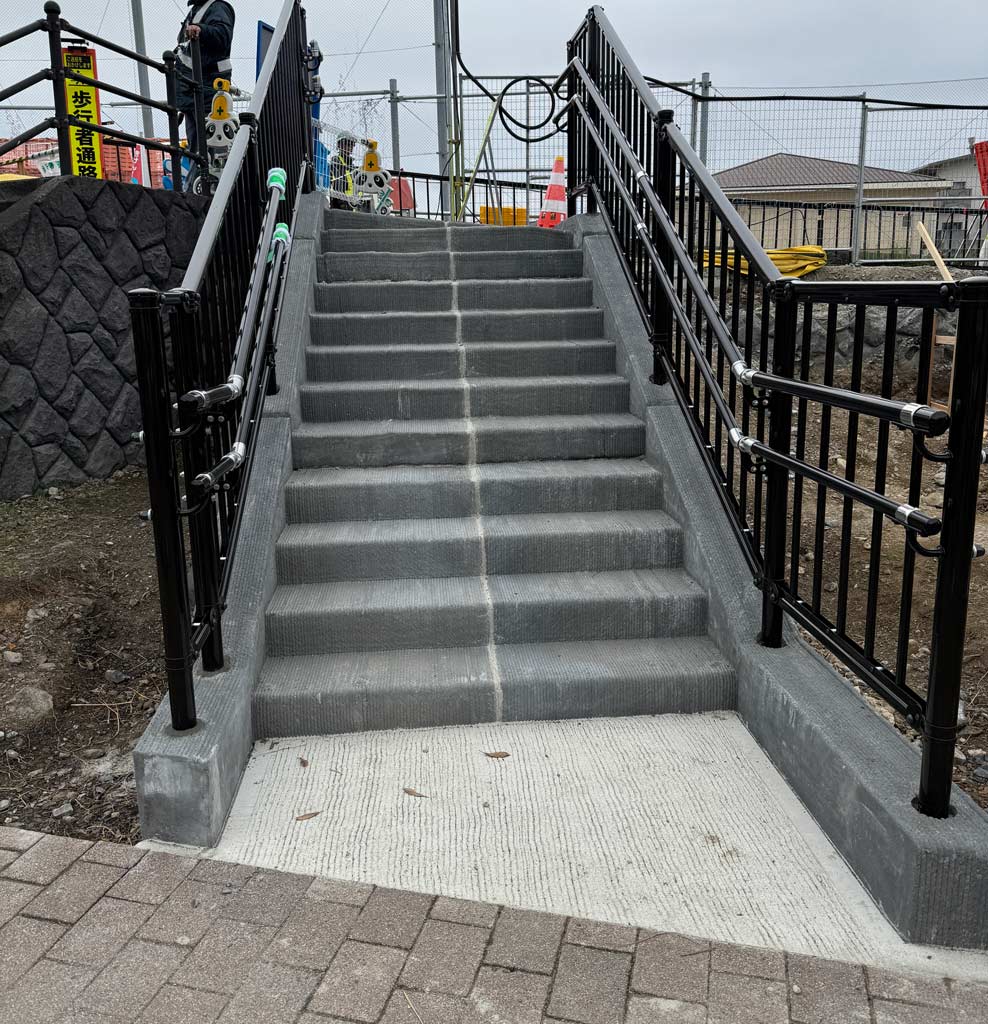

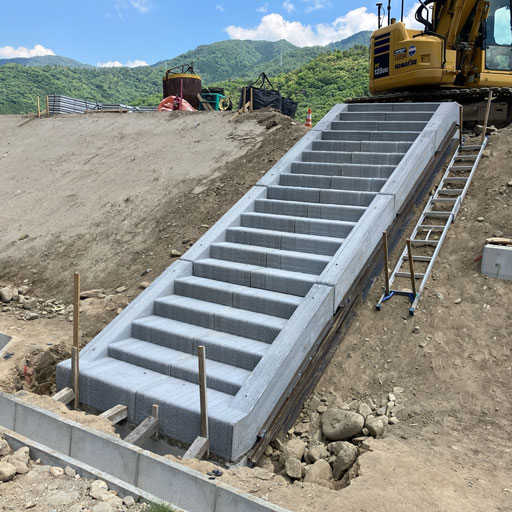

←3DCDによる階段の施行事例。型枠不要で美しい仕上がりを実現。
| 直工費(a) | 掛け率※(b) | 全体の費用(c)=(a)×(b) | 1日あたりの費用(d)=(c)÷17日 | 削減できる日数(e) | 削減できる費用(f)=(d)×(e) | |
|---|---|---|---|---|---|---|
| 共通仮設費 | 960.700円 | 8.208% | 56,692円 | 3,334円 | 14日 | -46,676円 |
| 現場管理費 | 960.700円 | 26.563% | 183,470円 | 10,792円 | 14日 | -151,088円 |
| 削減できる費用(共通仮設費+現場管理費)= | -197,764円 | |||||
※掛け率は「国土交通省土木工事積算基準 令和6年版」を参照
間接工事費も含めると3DCP適用の場合、従来工法との差額は約198,600円まで圧縮
今年〜来年にかけて3Dプリントマシンが全国に配備される予定。
それに伴い、3D専用材料の使用量が数倍に増える想定なので、コストはより下がる見込みです。

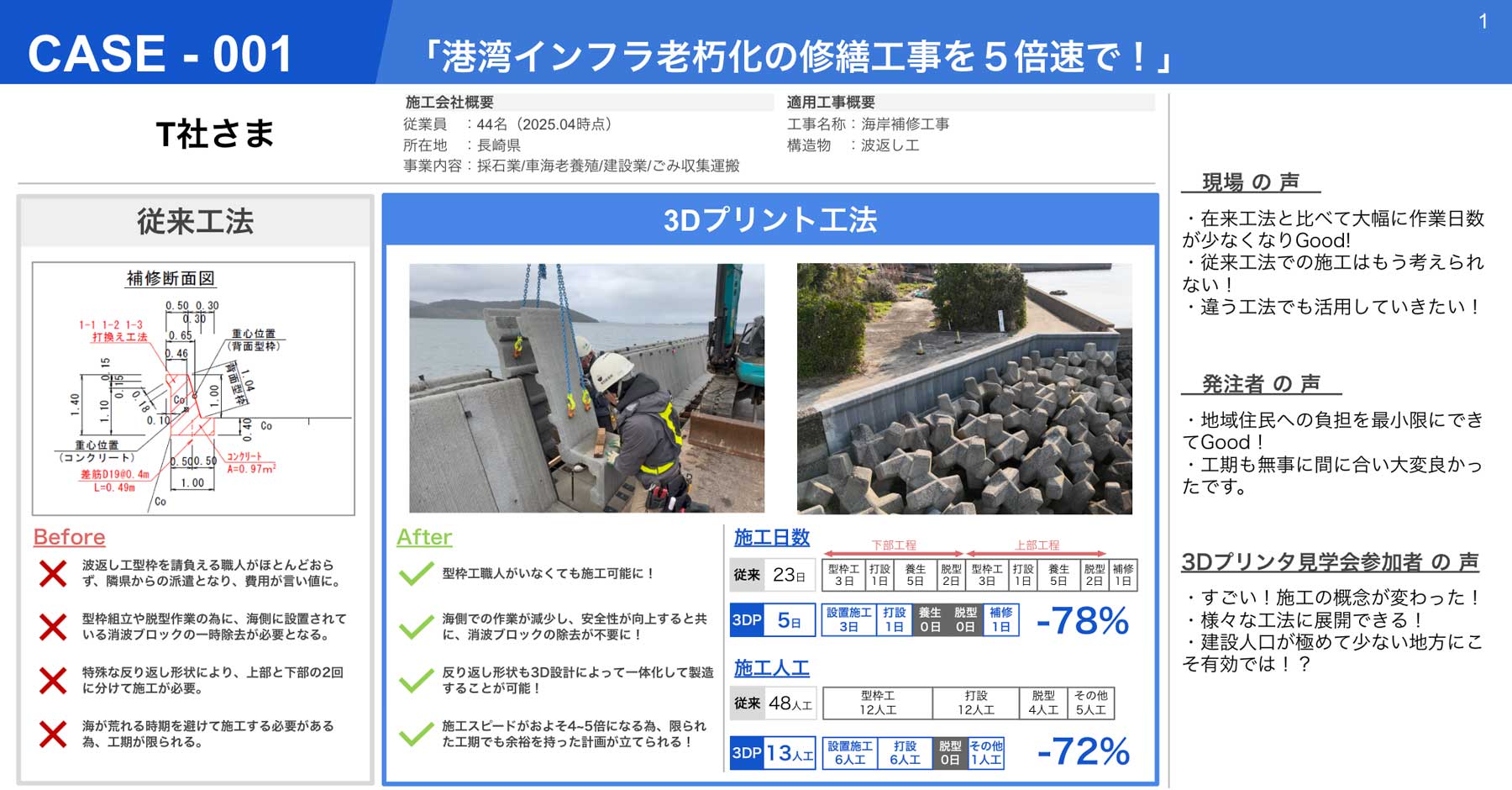

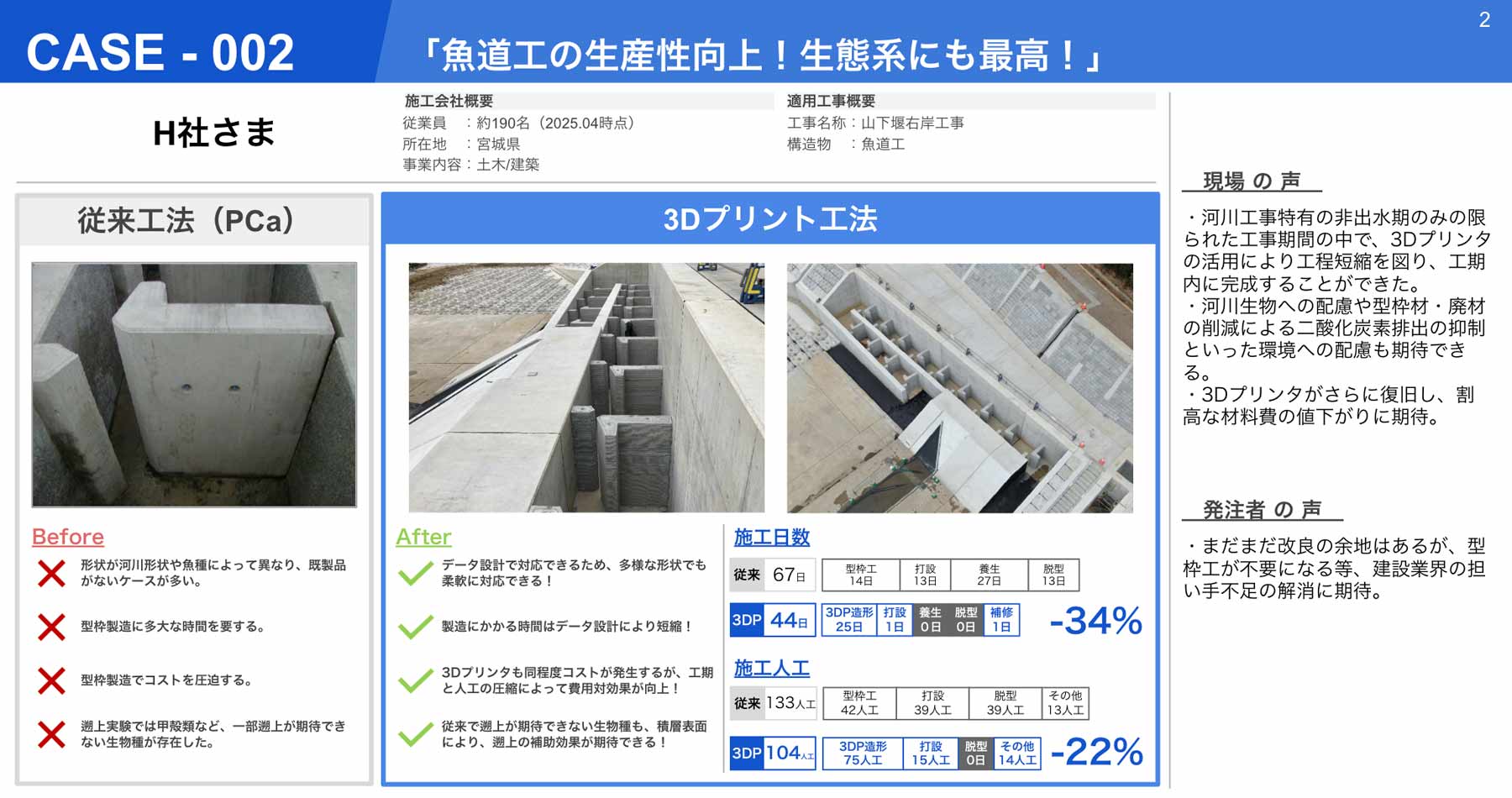

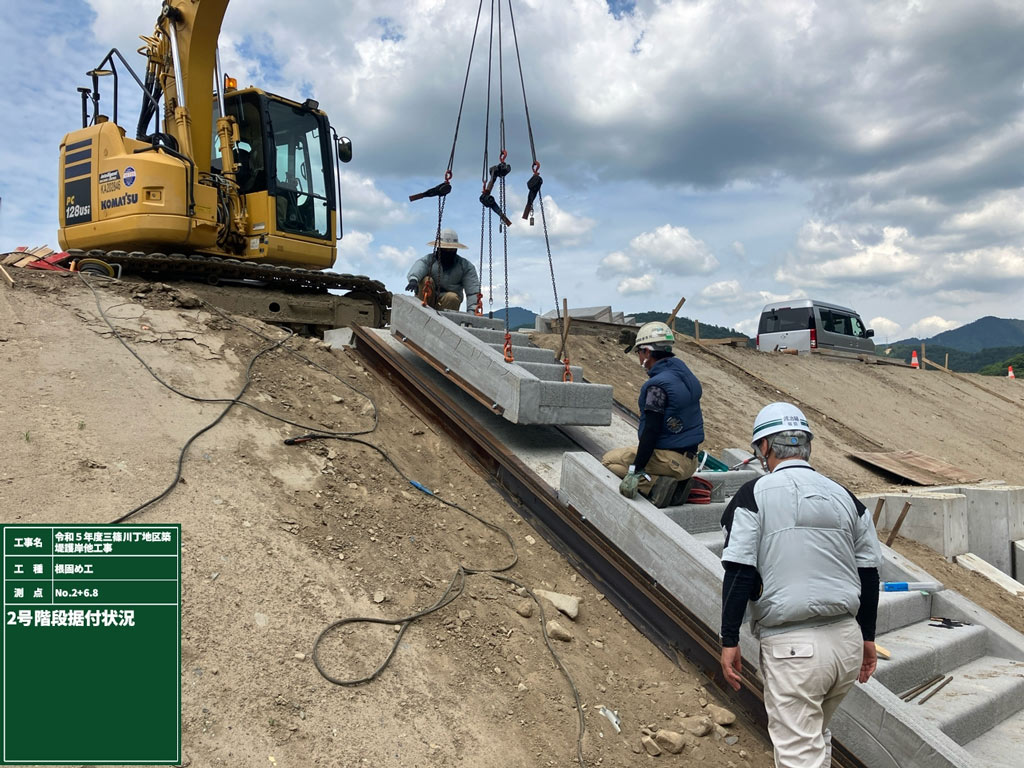

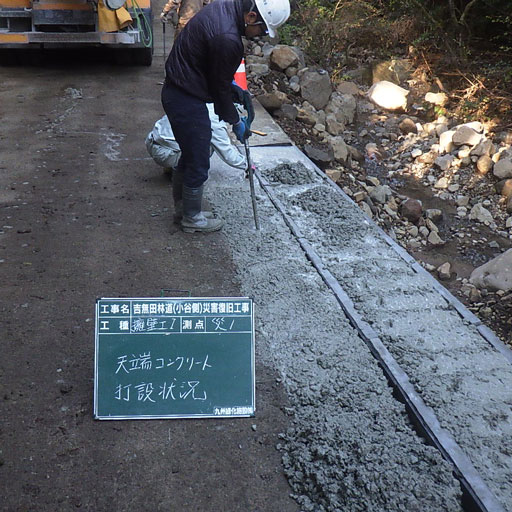

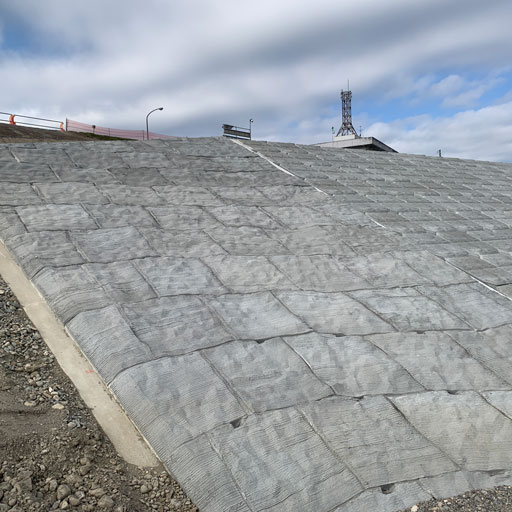

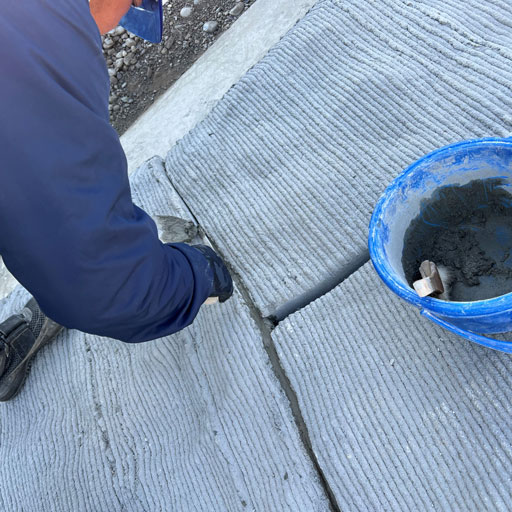

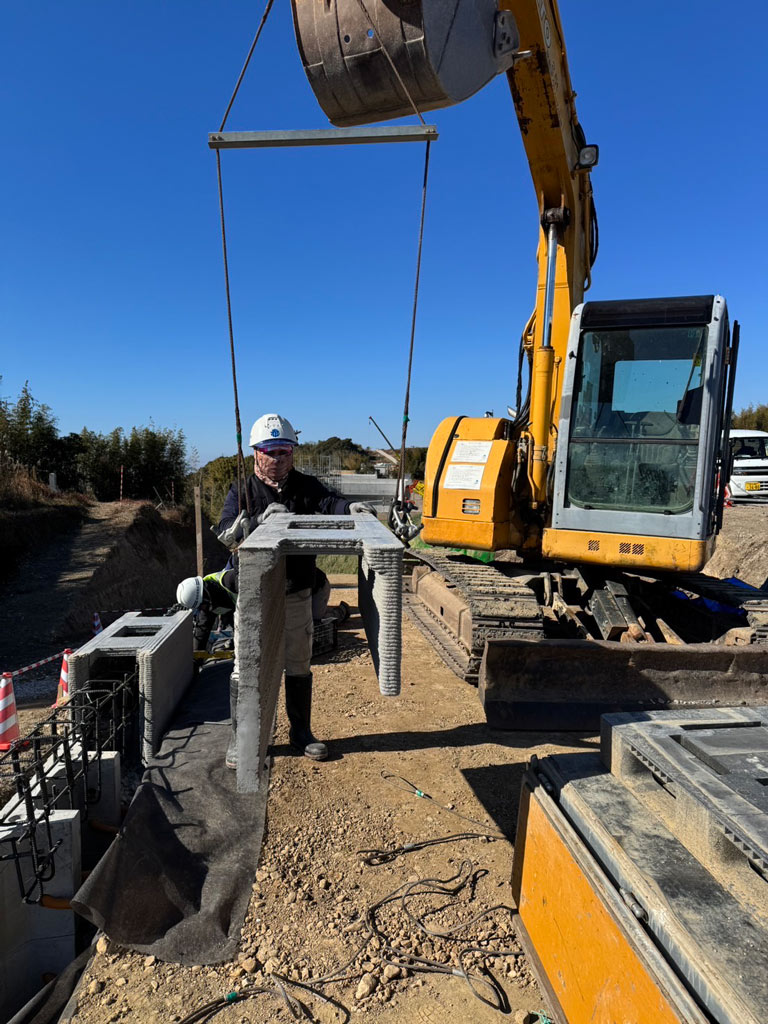

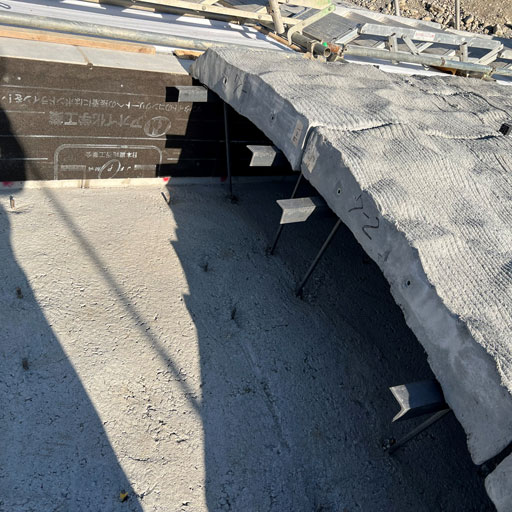

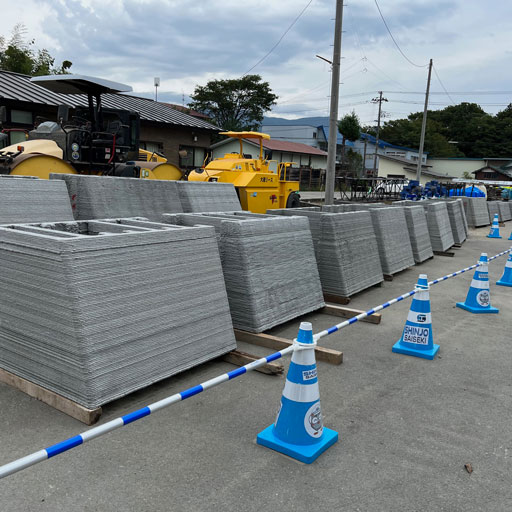

施工日数・施工人工の削減事例
[施工実績] 年々増加する実績と信頼性
施工実績は年々増加しており、現時点で累計200件を超えるの施工実績があります
施工実績は年々増加
2020年の開始以来、継続的な成長を続けています
200+
累計200件*を超える実績
*Polyuse全体実績
2025年11月時点で累計173件、今後も増加傾向が続いています
豊富な実績による信頼性
多様な工種、現場環境での施工経験により、高い技術力と対応力を実現

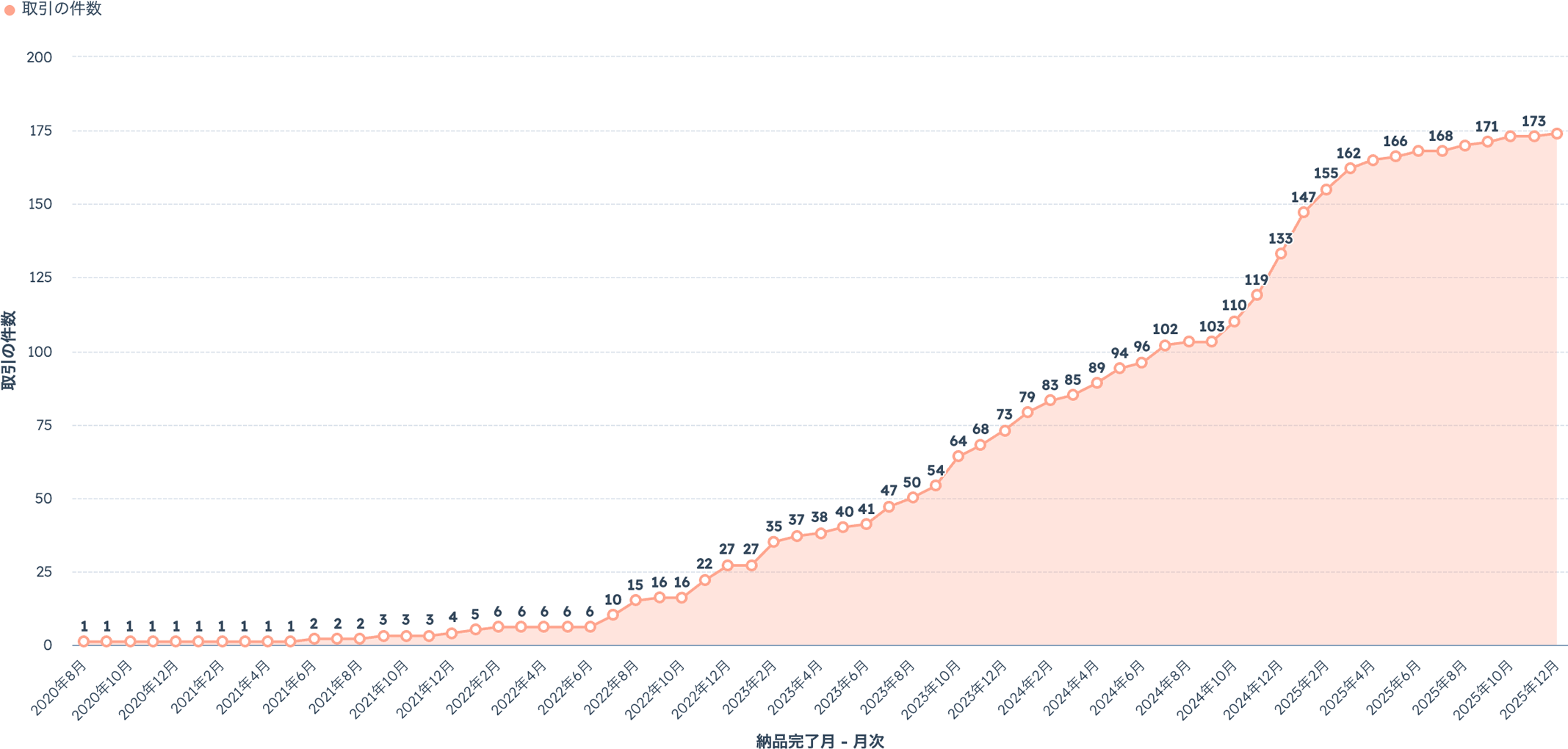

施工実績の推移

これまで実施してきた発注者
工事種別で見る3DCP施工の事例(土木編)

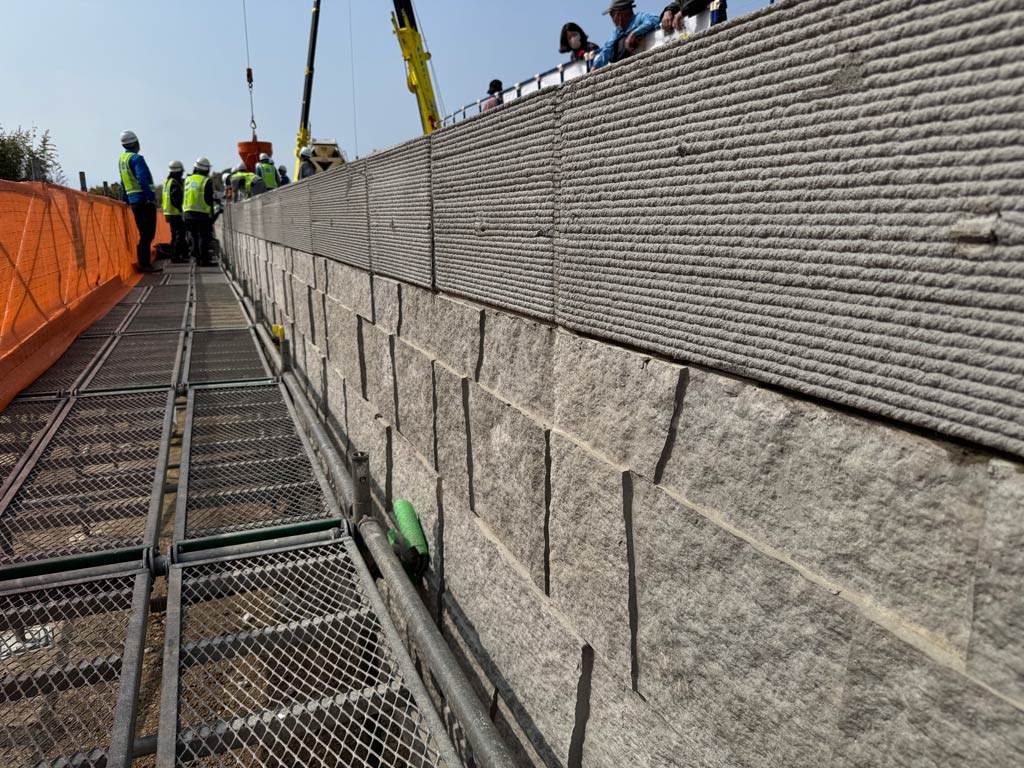

道路系

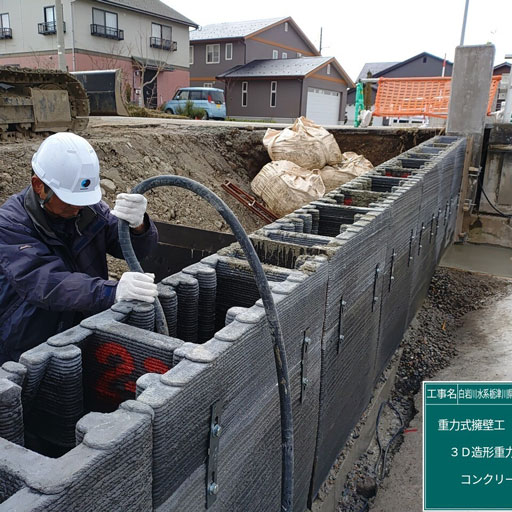

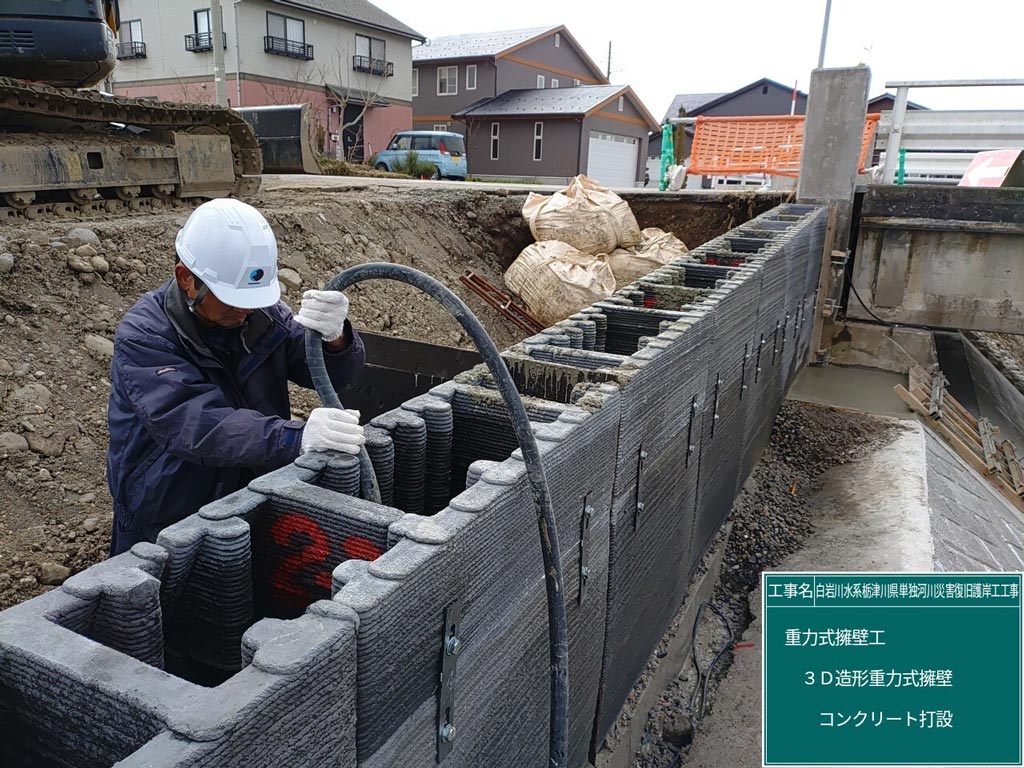

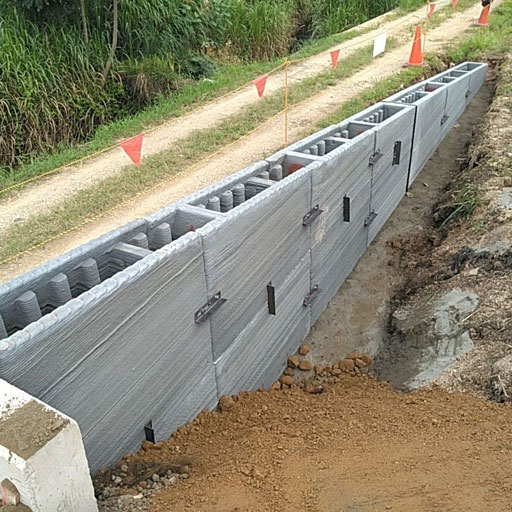

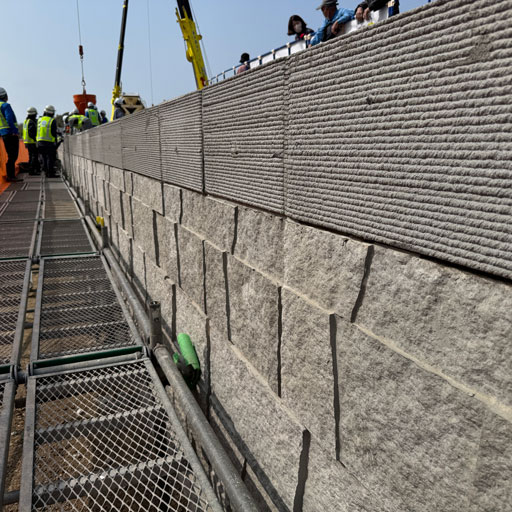

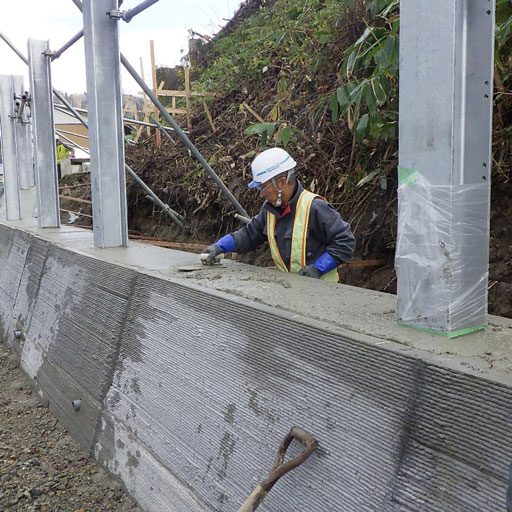

- 重力式擁壁

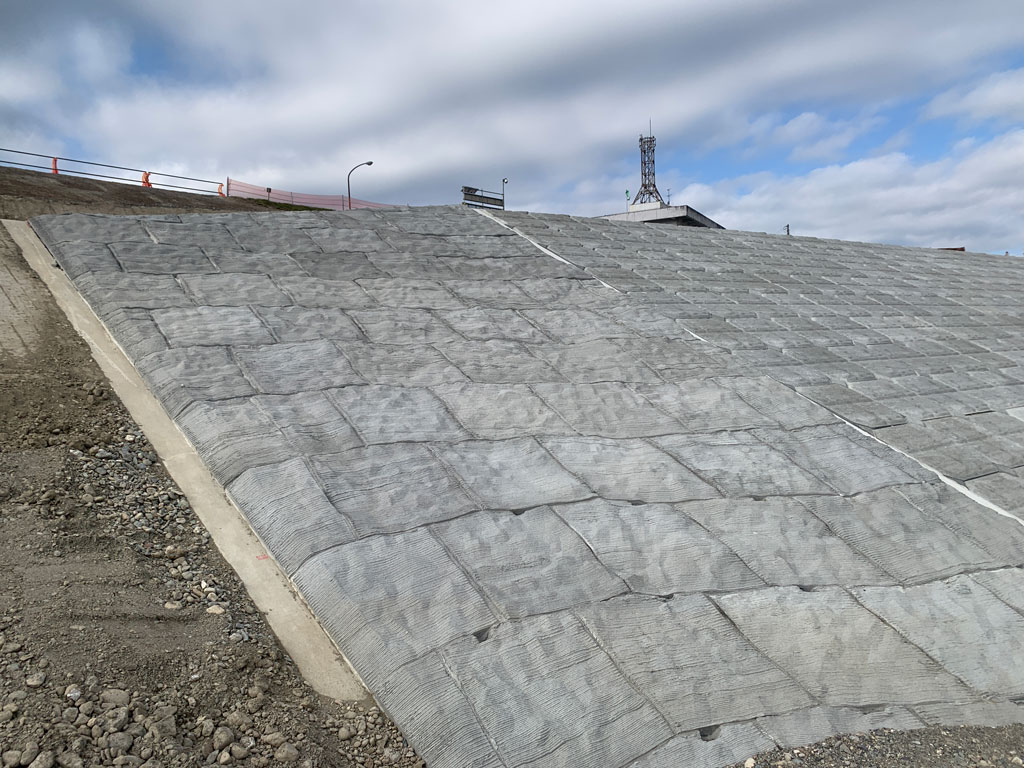

- もたれ式擁壁

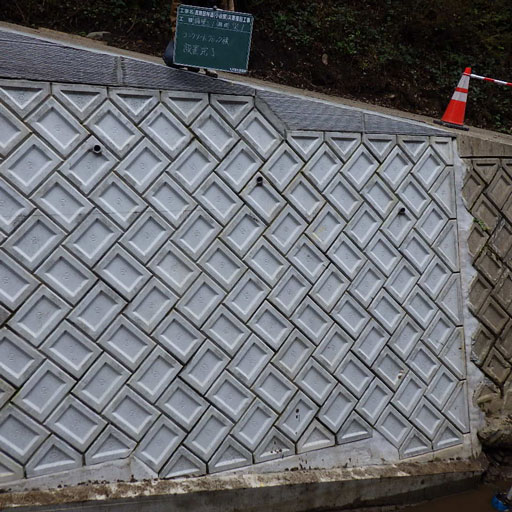

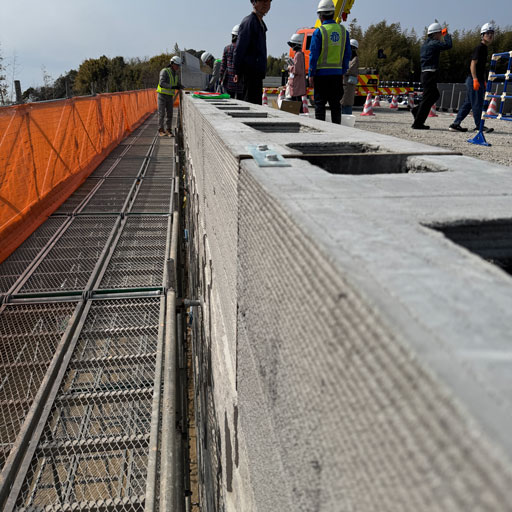

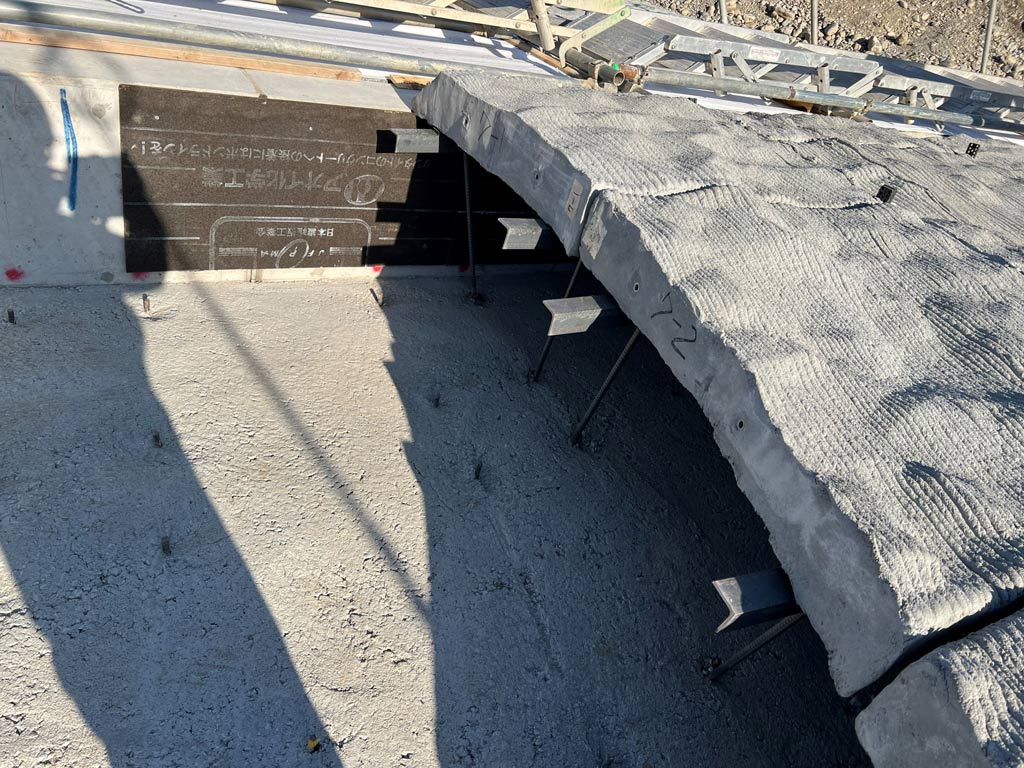

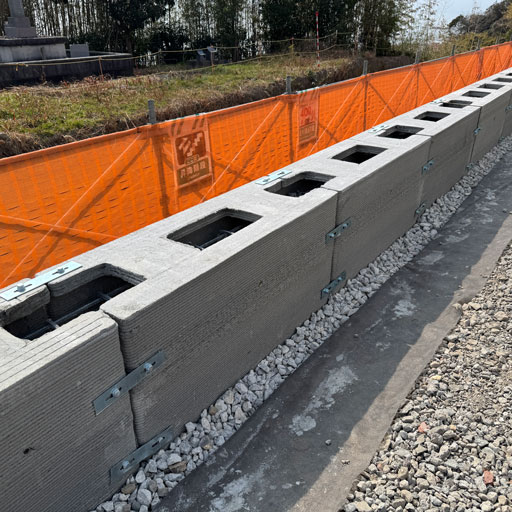

- 法面天端/笠コンクリート

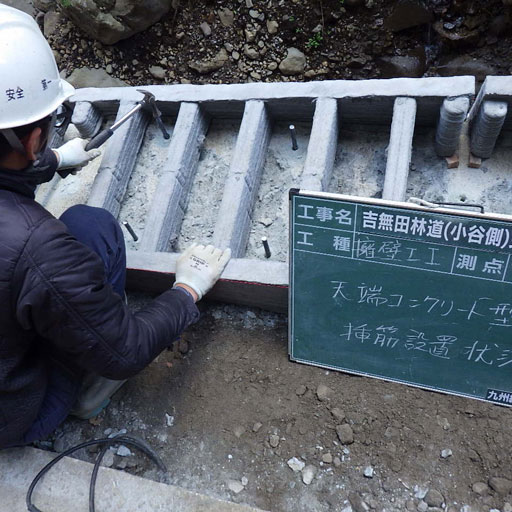

- 補強土壁笠コンクリート
- 標識支柱基礎コンクリート
- 柵支柱基礎コンクリート
- ガードレール基礎コンクリート
- 歩車境ブロック/縁石
- 法面基礎コンクリート
- 消雪工
- 巻き立て補強
- 橋脚フーチング

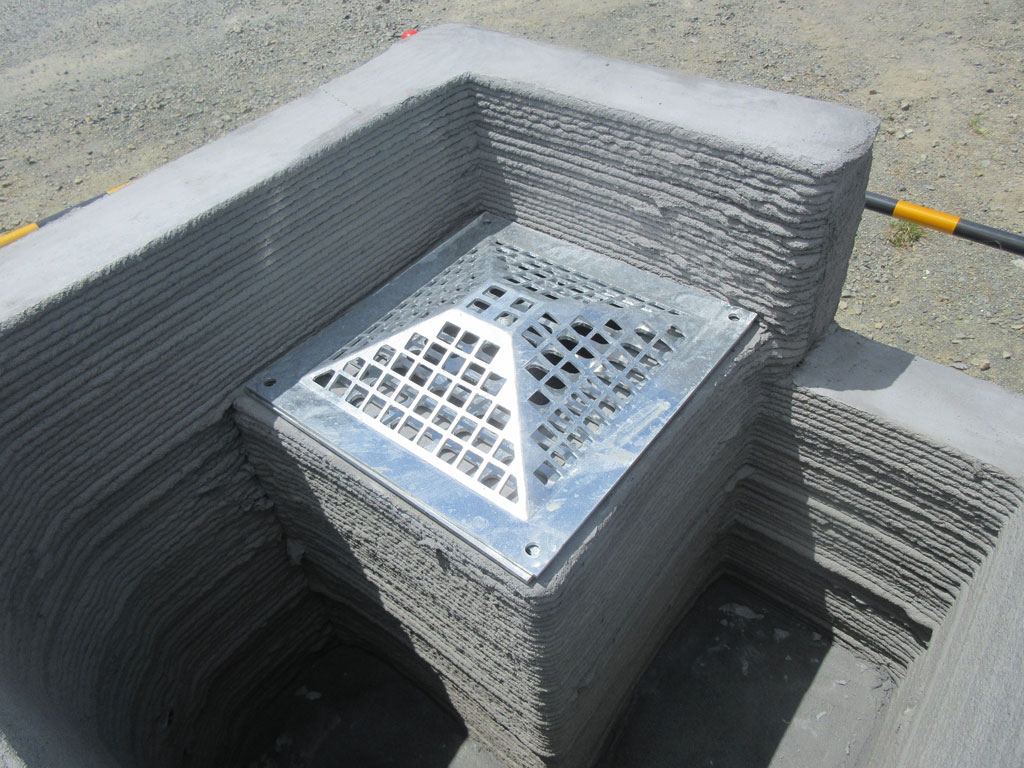

道路&河川

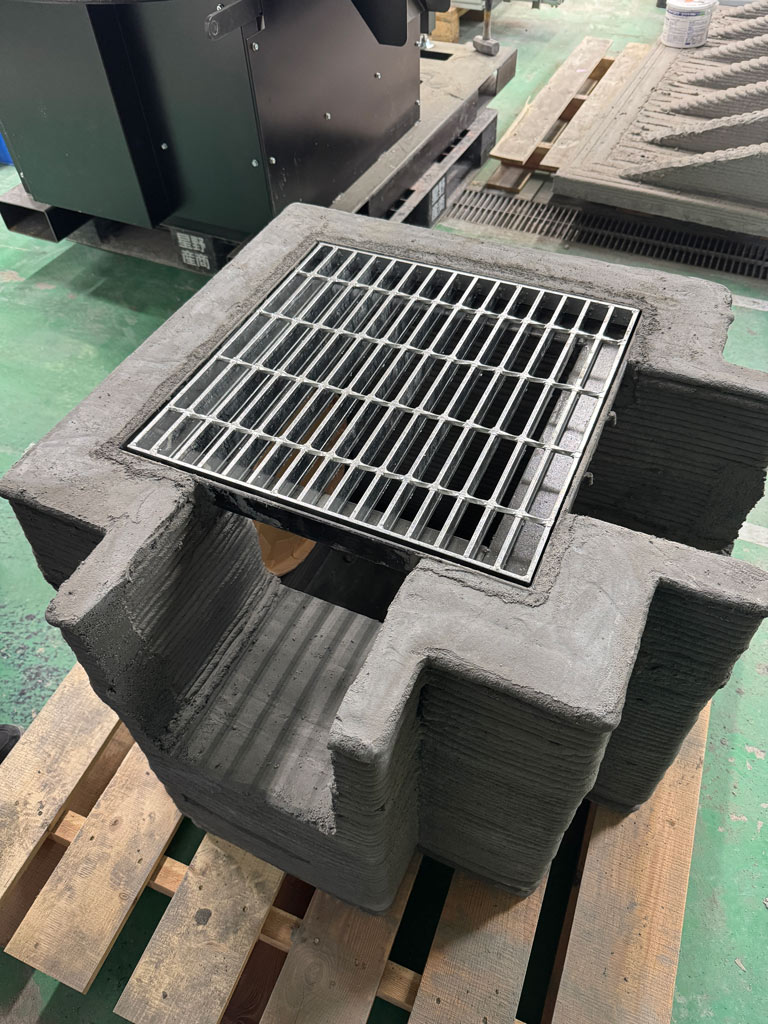

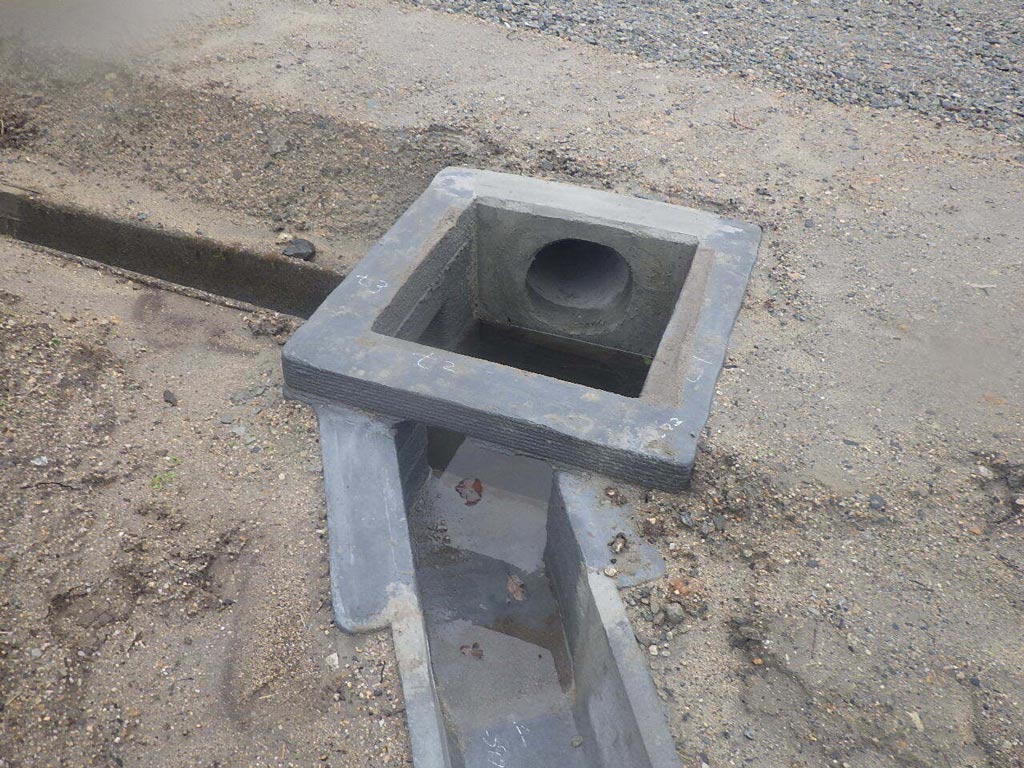

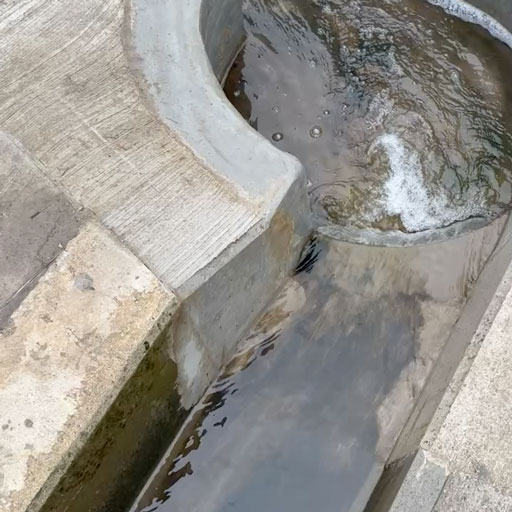

- 集水桝

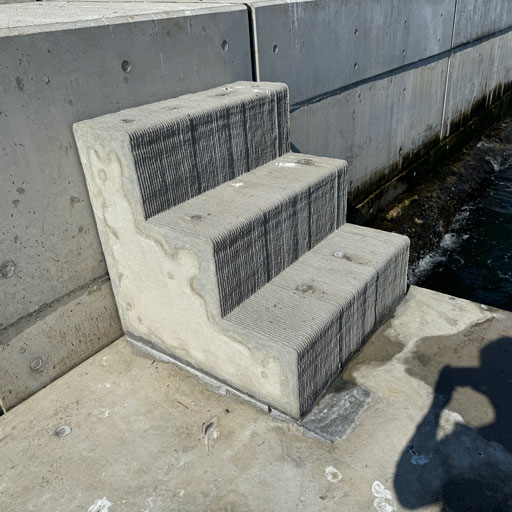

- 階段
- 側溝

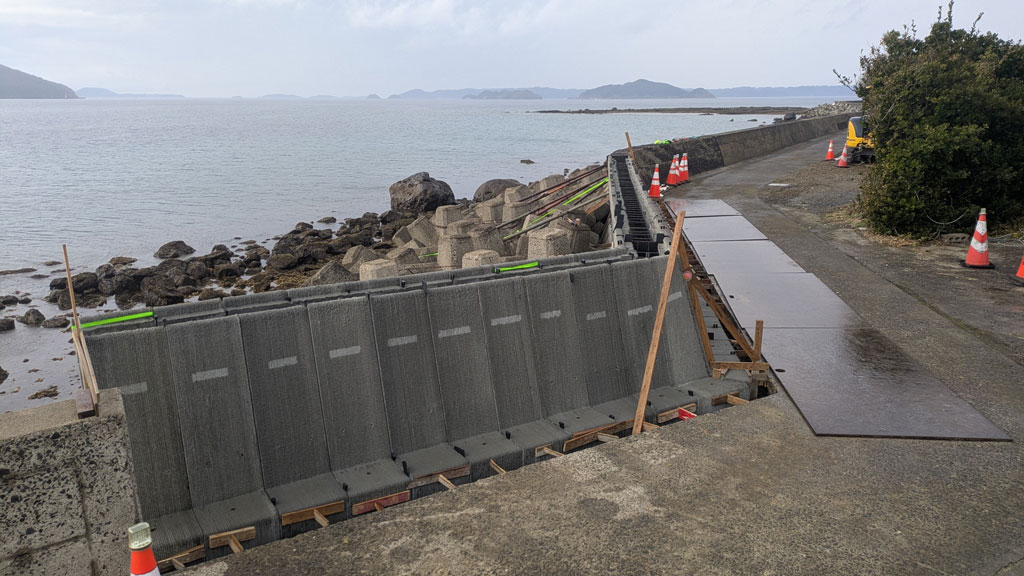

- 止壁
- 法面ブロック
河川
- 護岸法面天端/笠コンクリート
- 魚道ブロック
- 河川根固めブロック
- 元付工
- 護岸法面基礎コンクリート
- 護岸ブロック
- 凸部コンクリート

港湾系

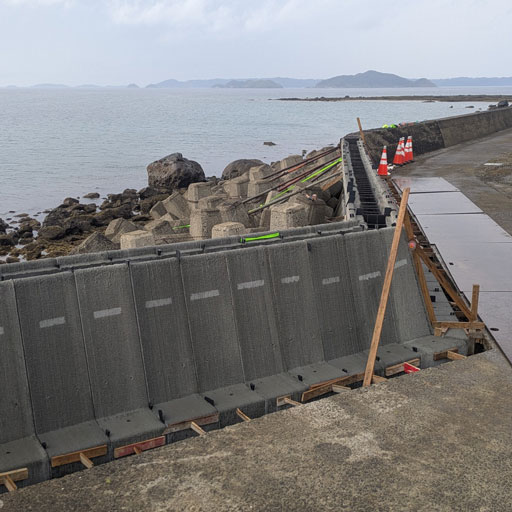

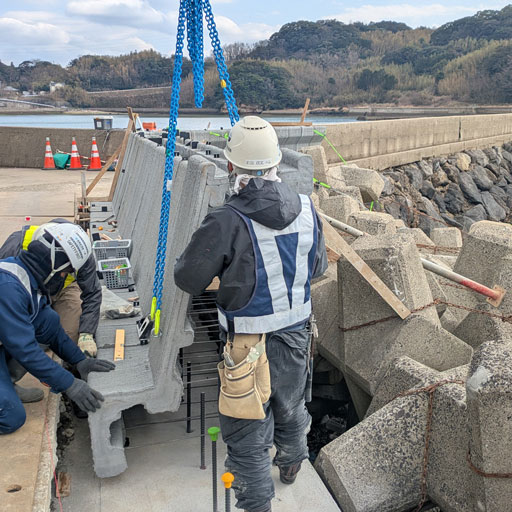

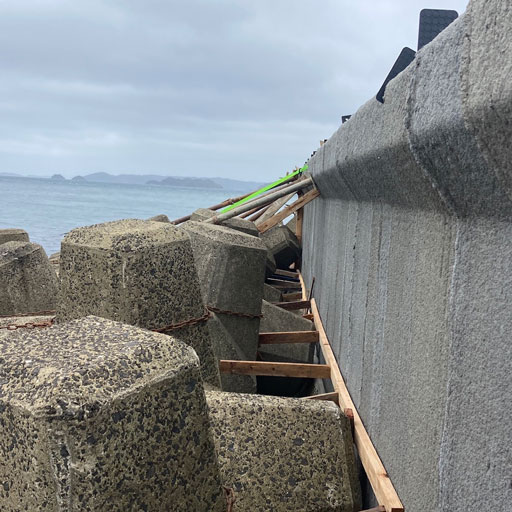

- 波返し工
- 港湾根固めブロック
- 消波ブロック
- 頭冠工間詰めコン
山林/林野系
- 砂防階段
- 砂防堰堤
- ざぶとん枠
- ダム監査廊
農業系

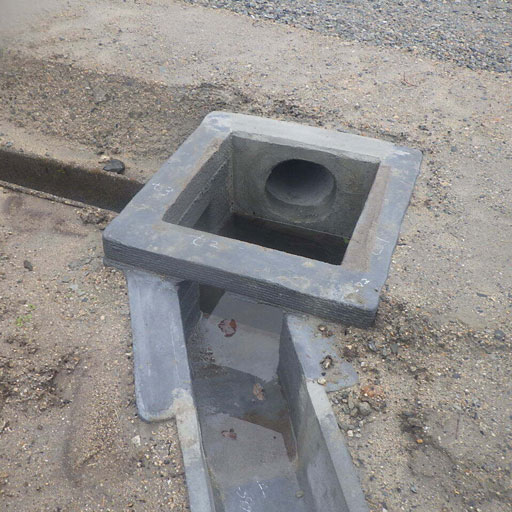

- 農業用水異形集水桝
- 側溝異形部
都市施設系
- 砂場枠等曲線仕上げ部
- 公園花壇
- 公園ベンチ
- インターロッキング
